Капитальный ремонт внутренних помещений (актовый зал и медицинский блок), инженерных сетей (водоснабженя, канализации, отопления и электроснабжения), пола 1го этажа"

Ход ремонтных работ

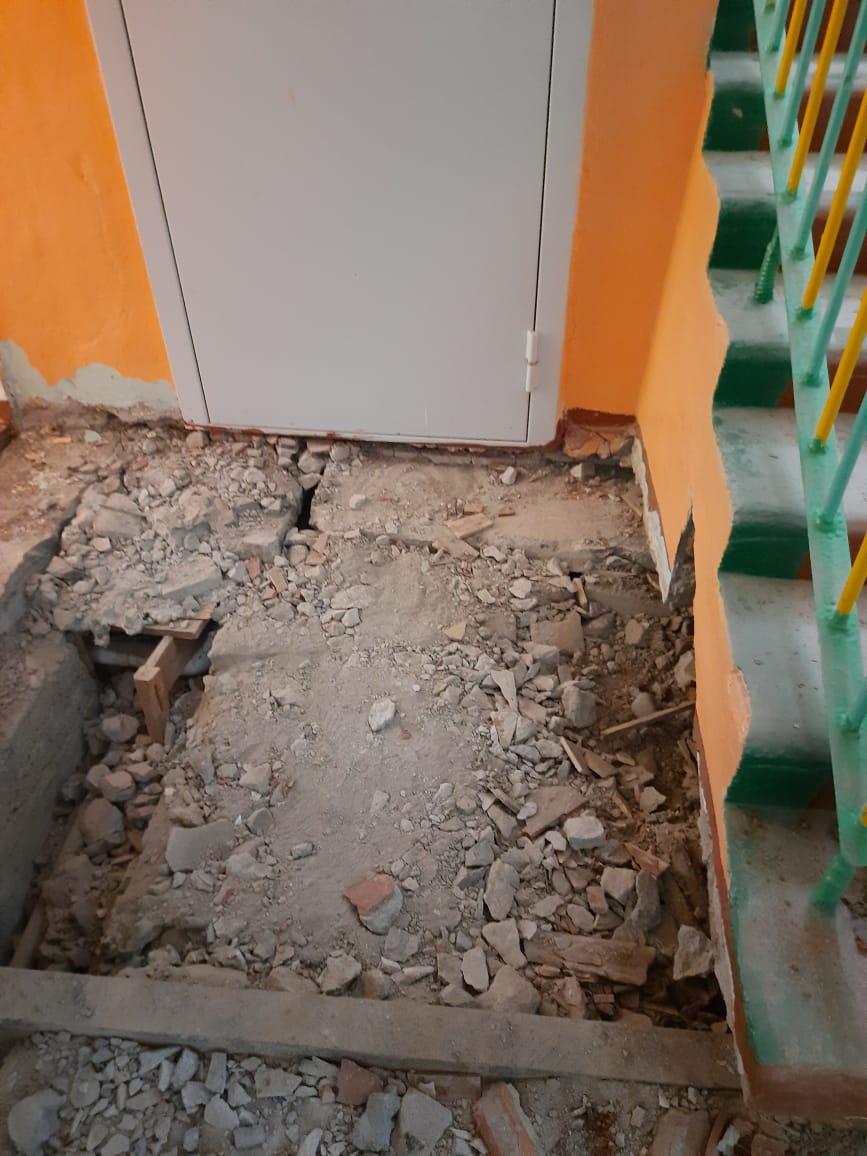

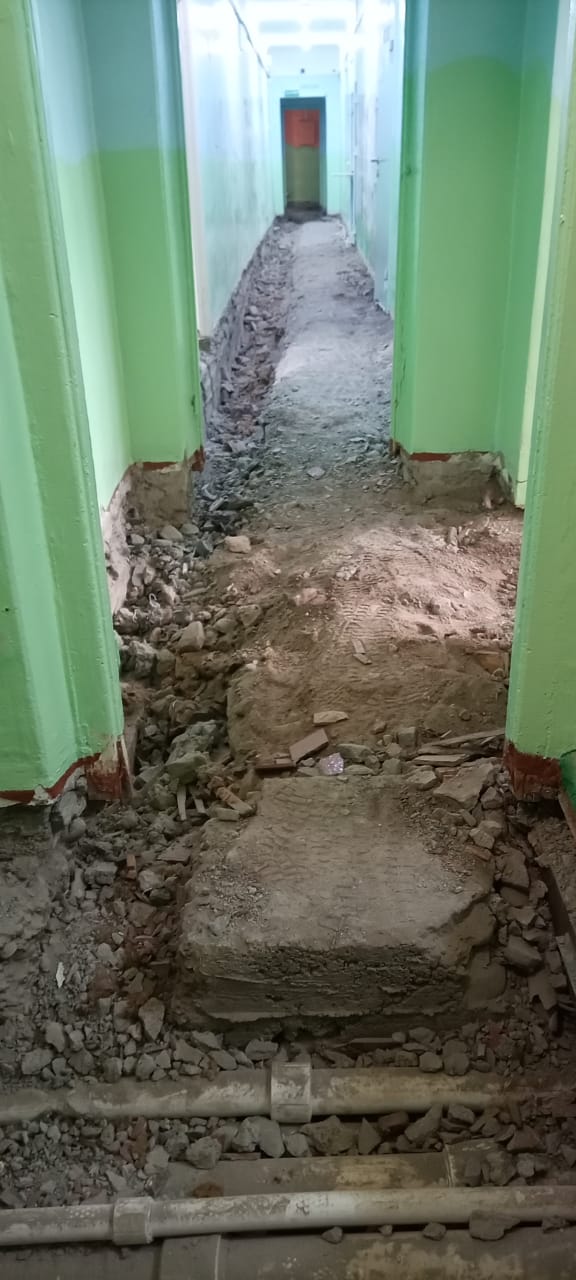

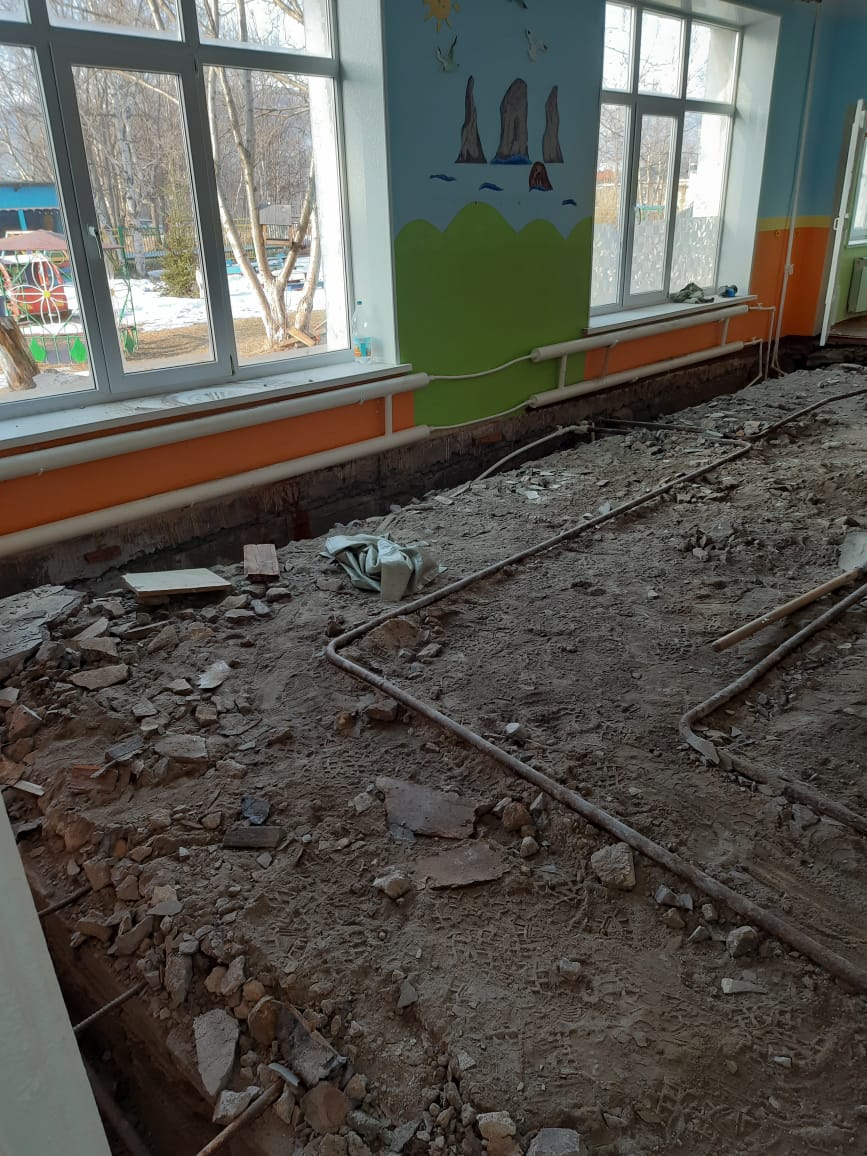

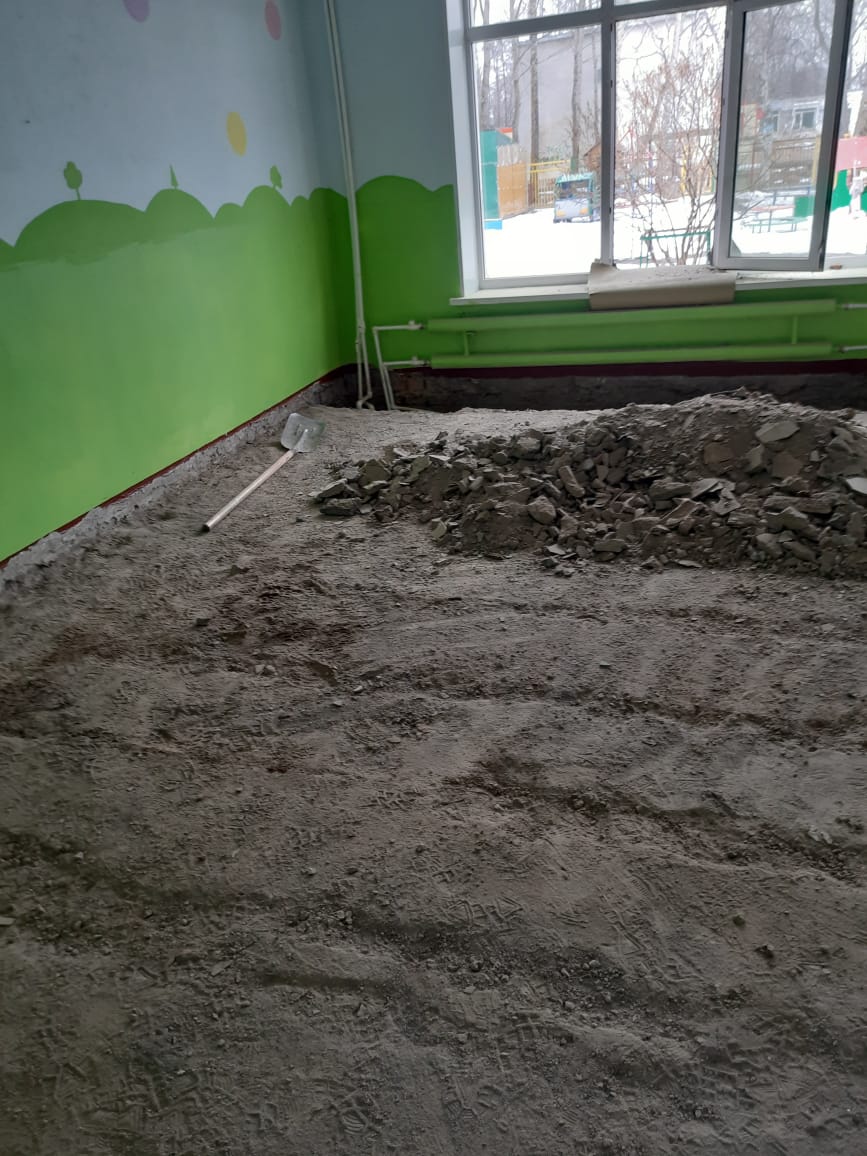

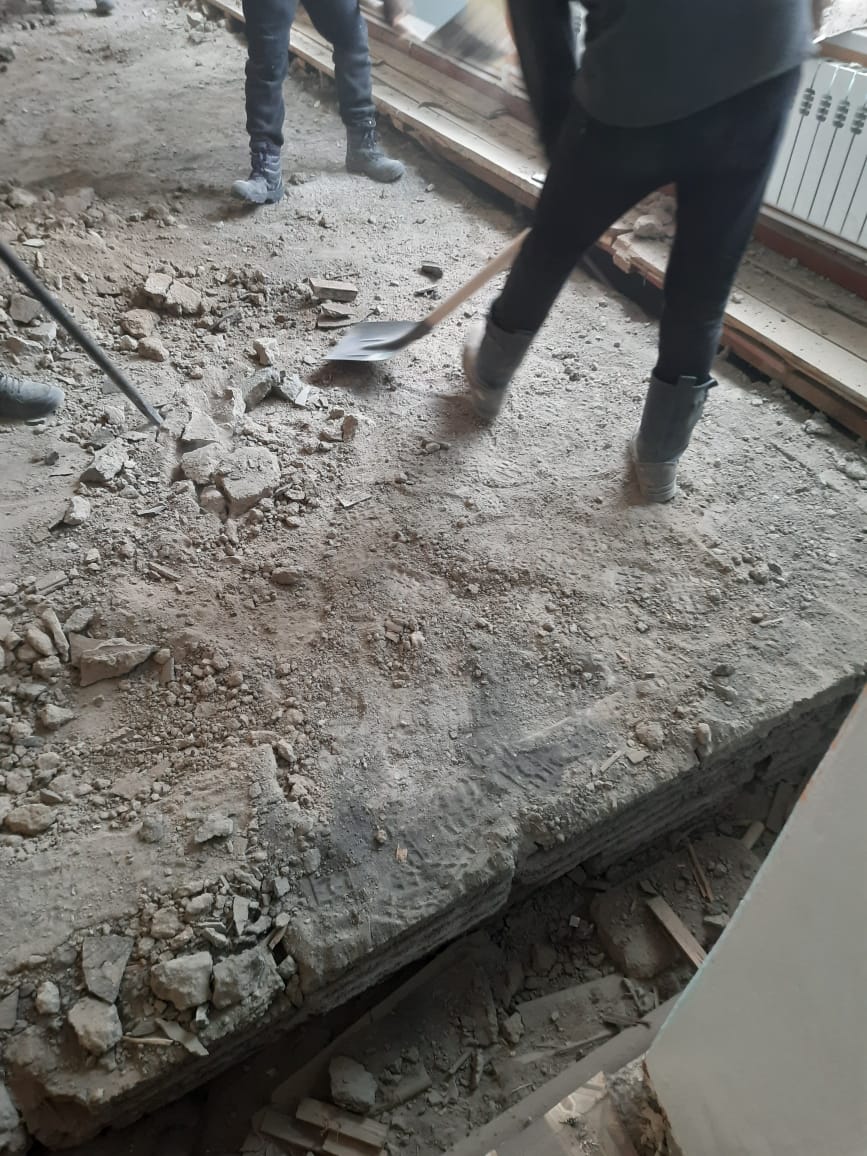

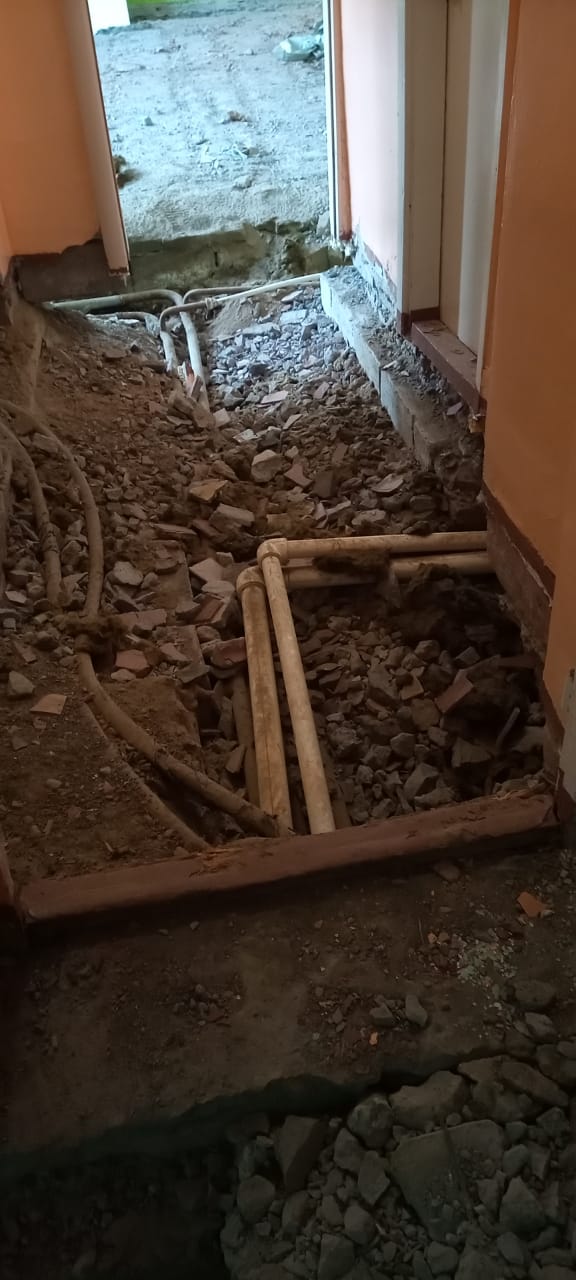

09.04.2025г Демонтаж пола в групповой, раздевалке, спальне группы Радуга, площадью , групповой, раздевалке, спальни группы Ромашка, площадью , групповой, раздевалке, спальни группы Звездочки, площадью, первый слой 10см.
Ход ремонтных работ 10.04.2025г
Демонтаж пола в групповой, раздевалке, спальне группы Радуга, площадью, групповой, раздевалке, спальни группы Ромашка, площадью, групповой, раздевалке, спальни группы Звездочки, площадью второй слой 10см.; мед.блок - первый слой 10 см; демонтаж старых труб.

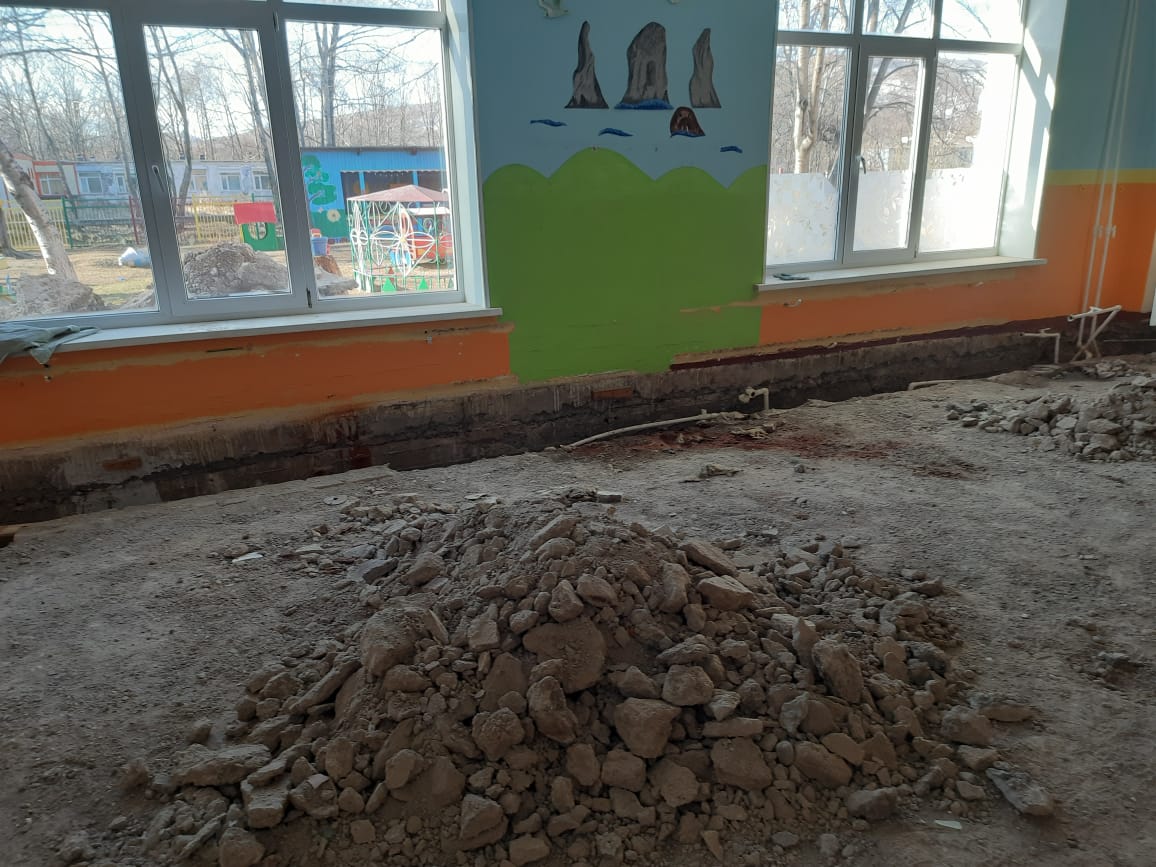

Ход ремонтных работ от 11.04.2025г
Демонтаж пола в групповой, раздевалке, спальне группы Радуга, площадью, групповой, раздевалке, спальни группы Ромашка, площадью , туалет группы Звездочки, площадью второй слой 10см.; мед.блок - первый слой 10 см; правое крыло 1й слой 10 см. демонтаж старых труб.
Ход работ 12.04.2025г

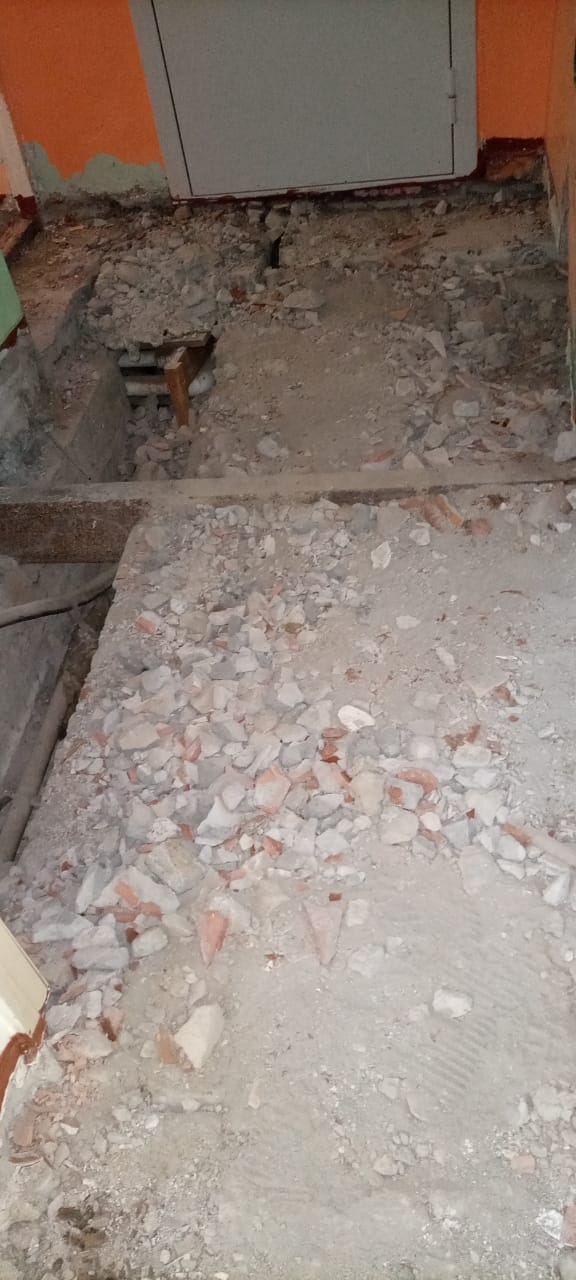

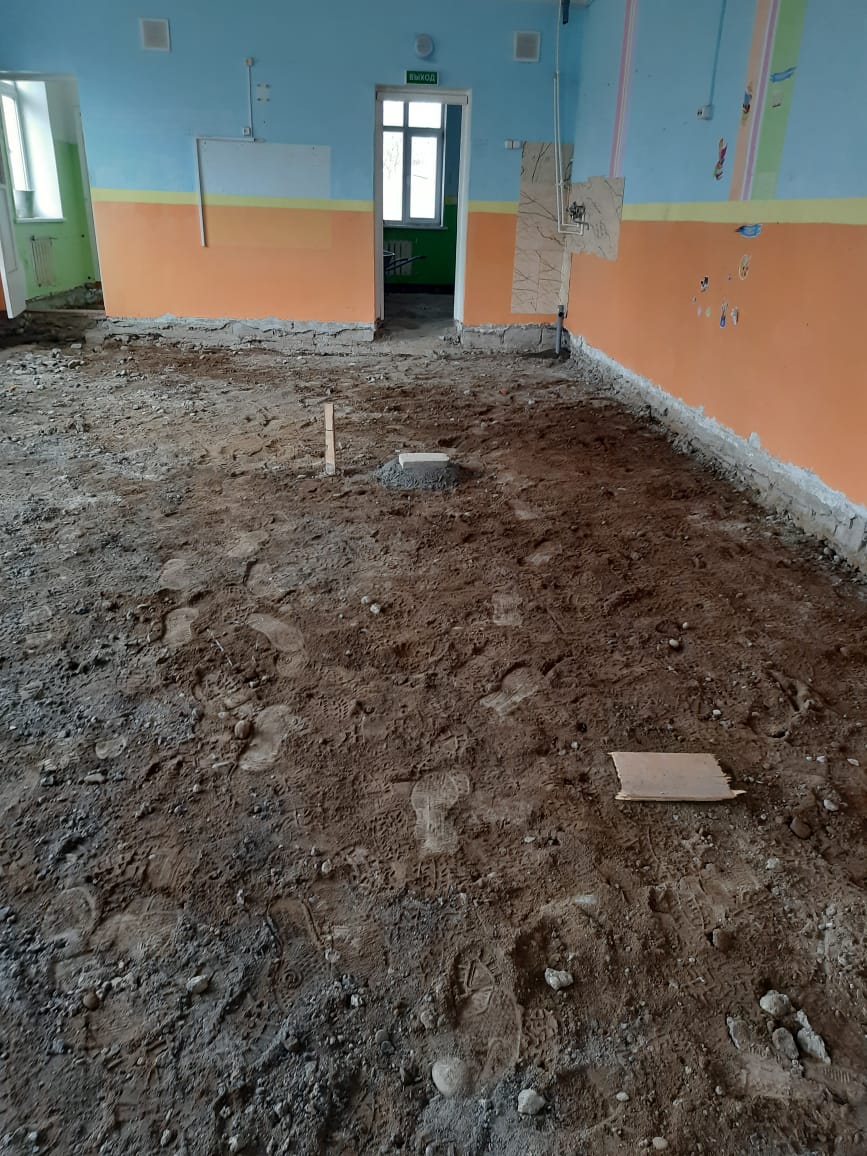

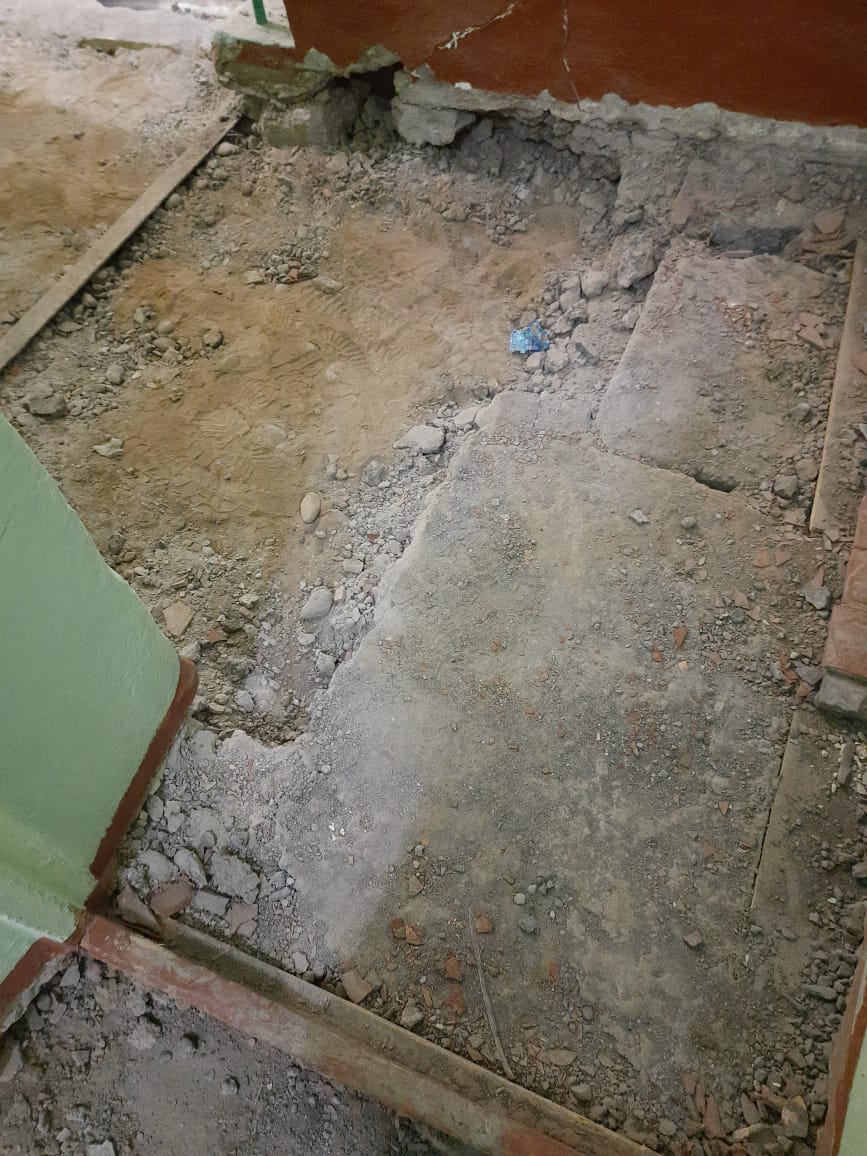

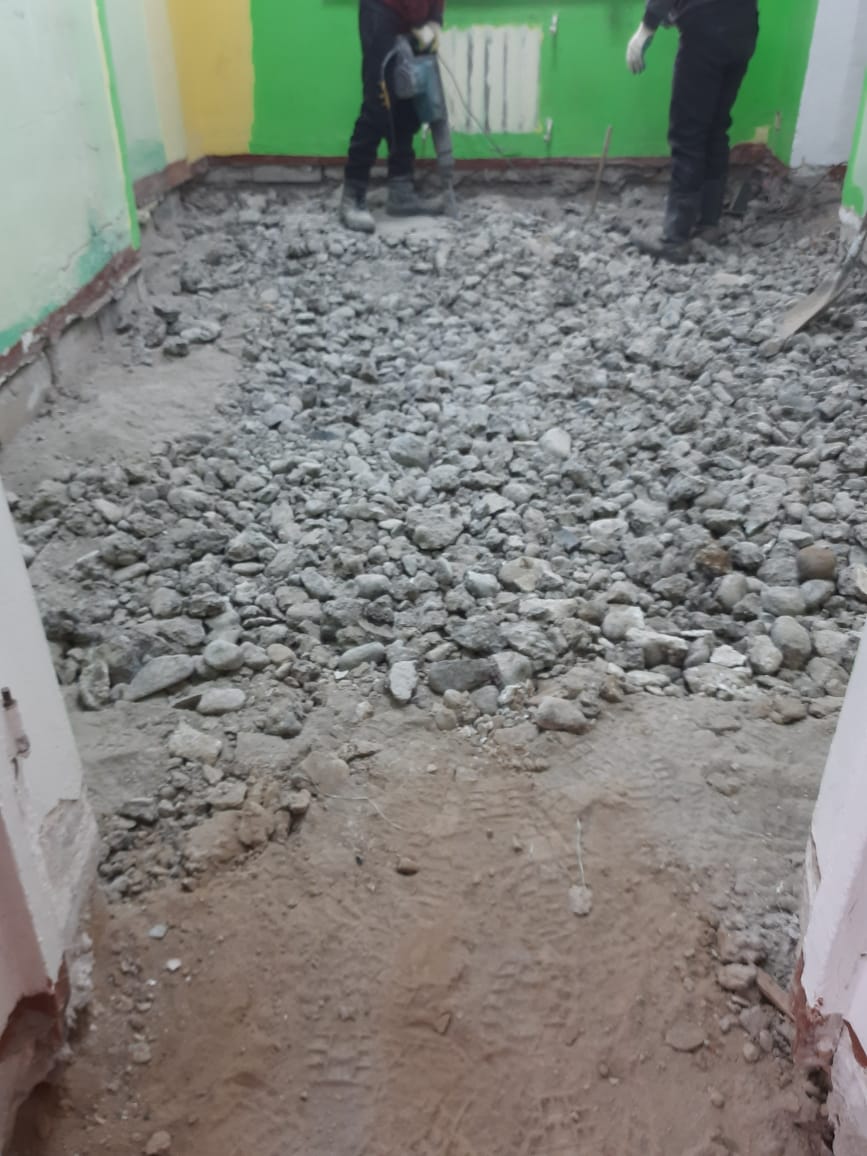

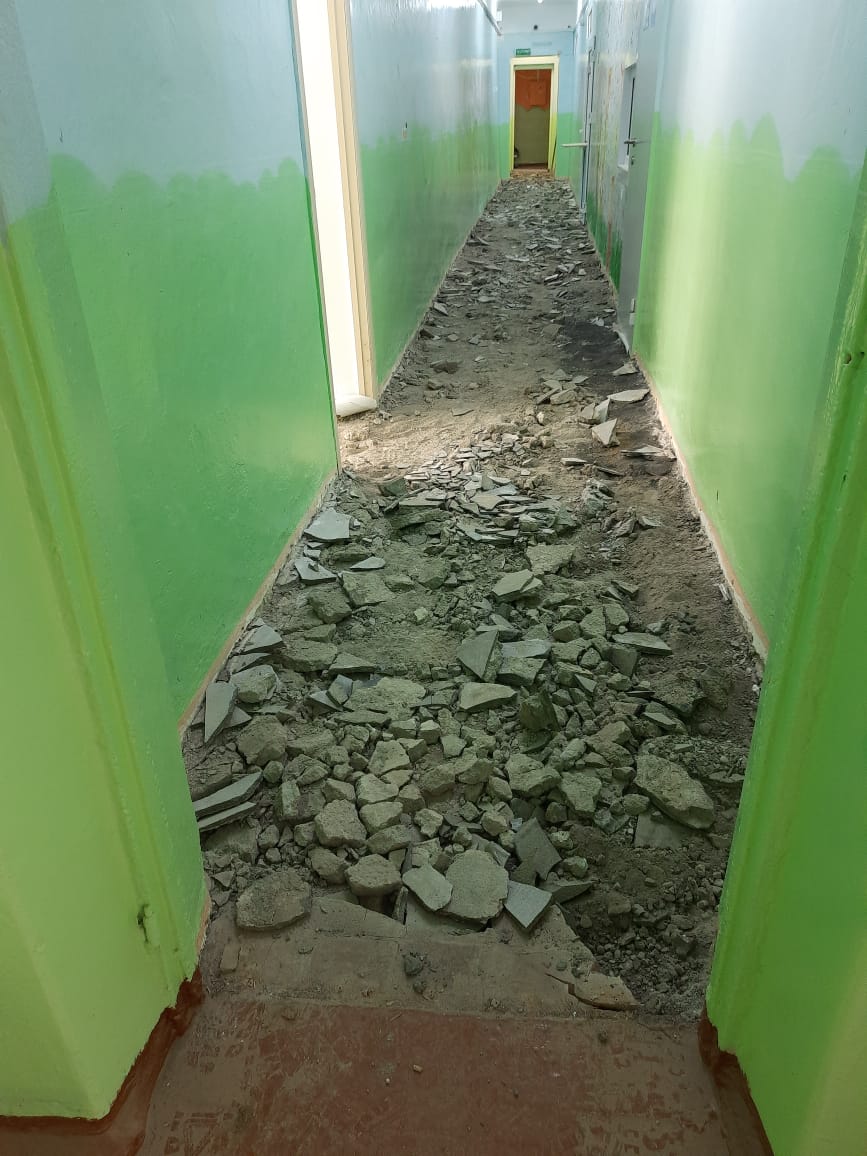

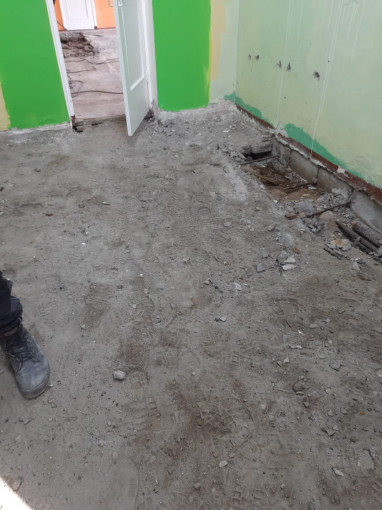

Демонтаж пола Коридор (левое крыло) 1й слой 10см; кабинет психолога 1й слой 10 см ; правое крыло коридор 2й слой 10-15 см
Ход ремонтных работ 13.04.2025г
Демонтаж пола Коридор (левое крыло) 2й слой 10 - 15 см; кабинет психолога 2й слой 10 см ; демонтаж старых труб
Ход работ 14.04.2025г
Демонтаж пола Коридор (левое крыло) 2й слой 10 - 15 см; коридор (правое крыло) 2й слой 10 - 15 см; кабинет психолога 2й слой 10 см ;
Ход ремонтных работ 15.04.2025г

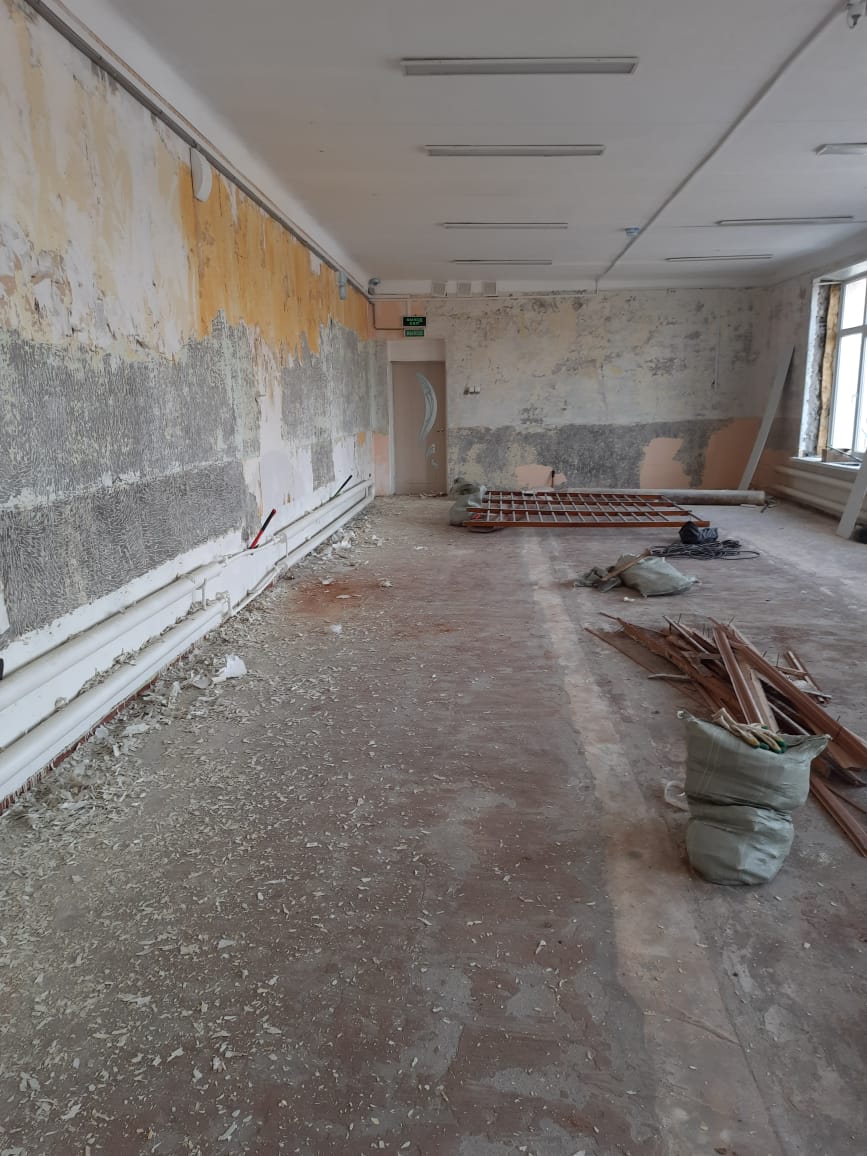

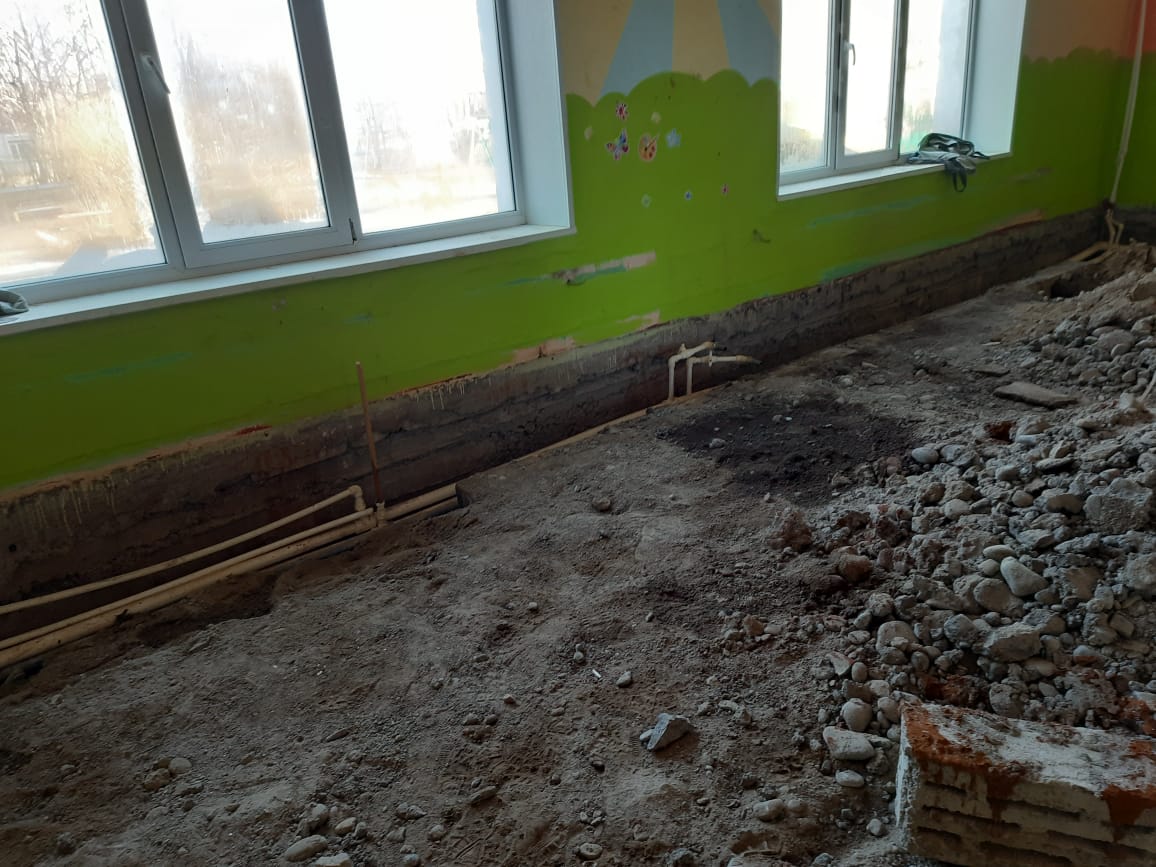

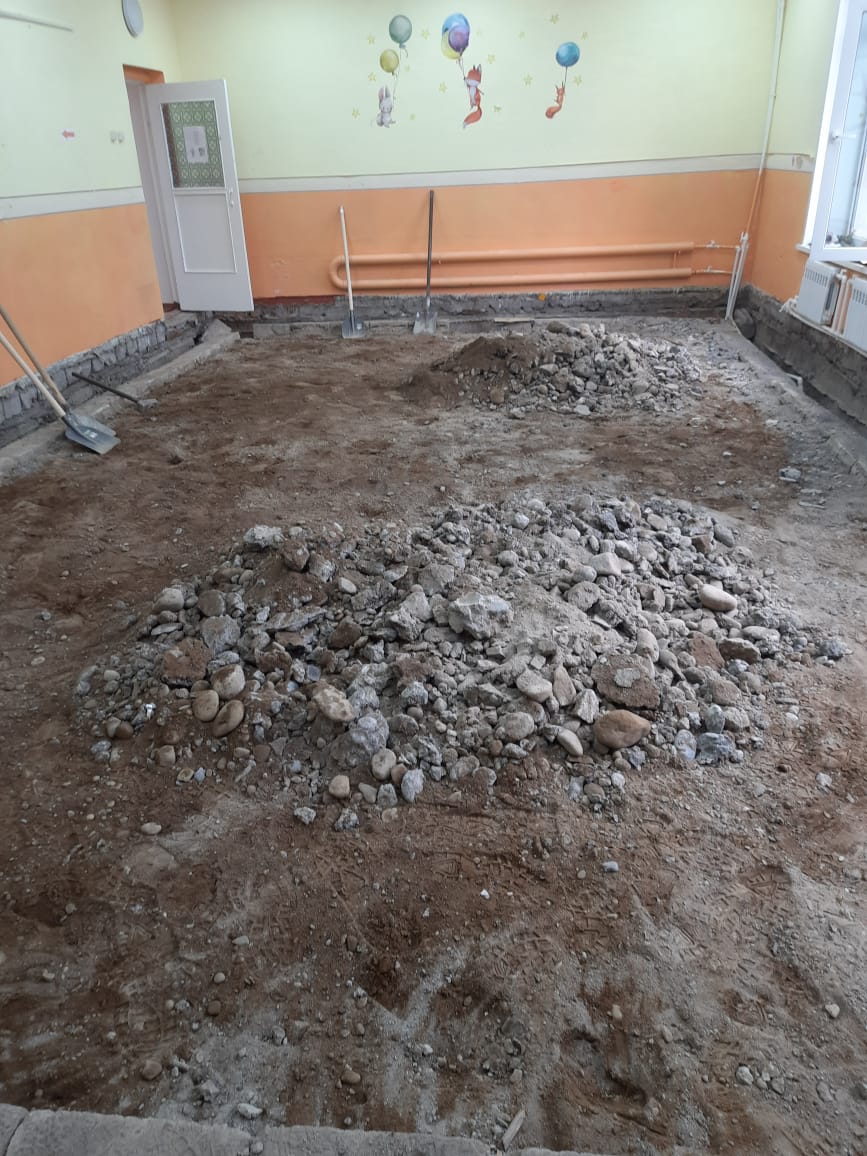

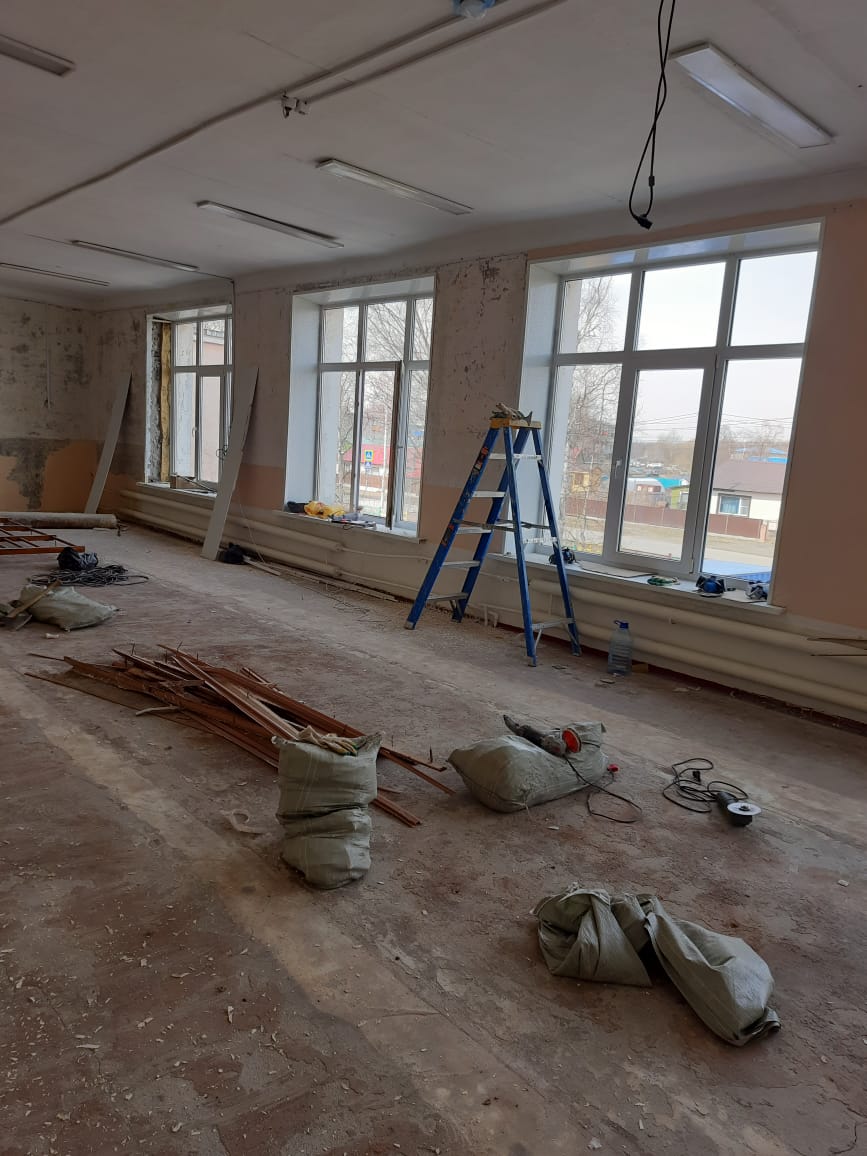

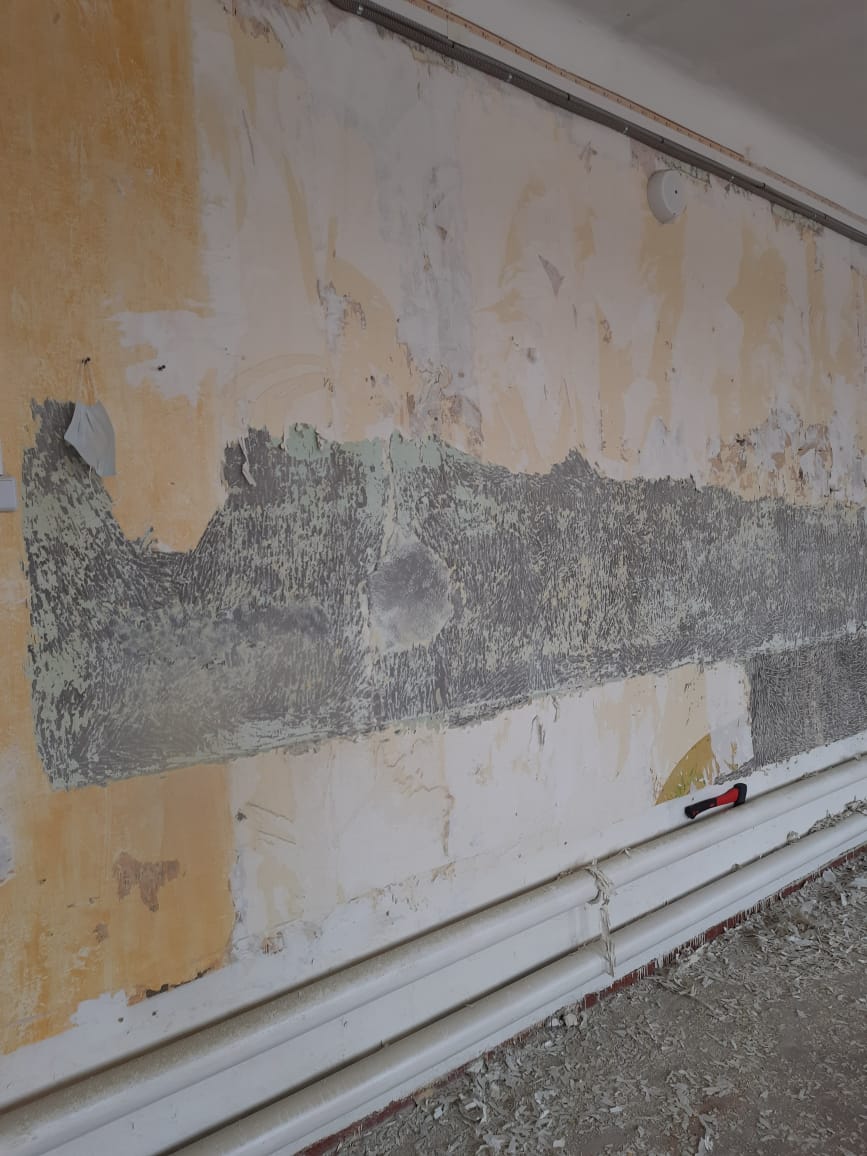

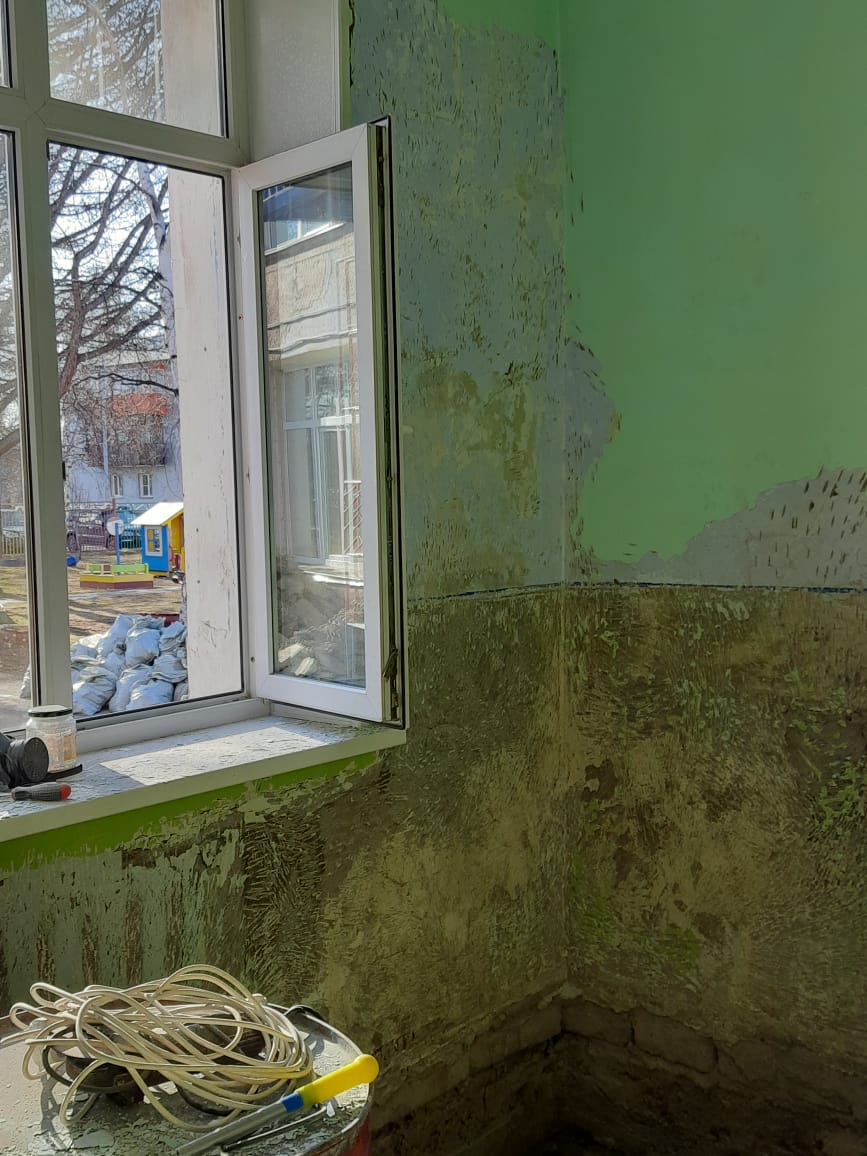

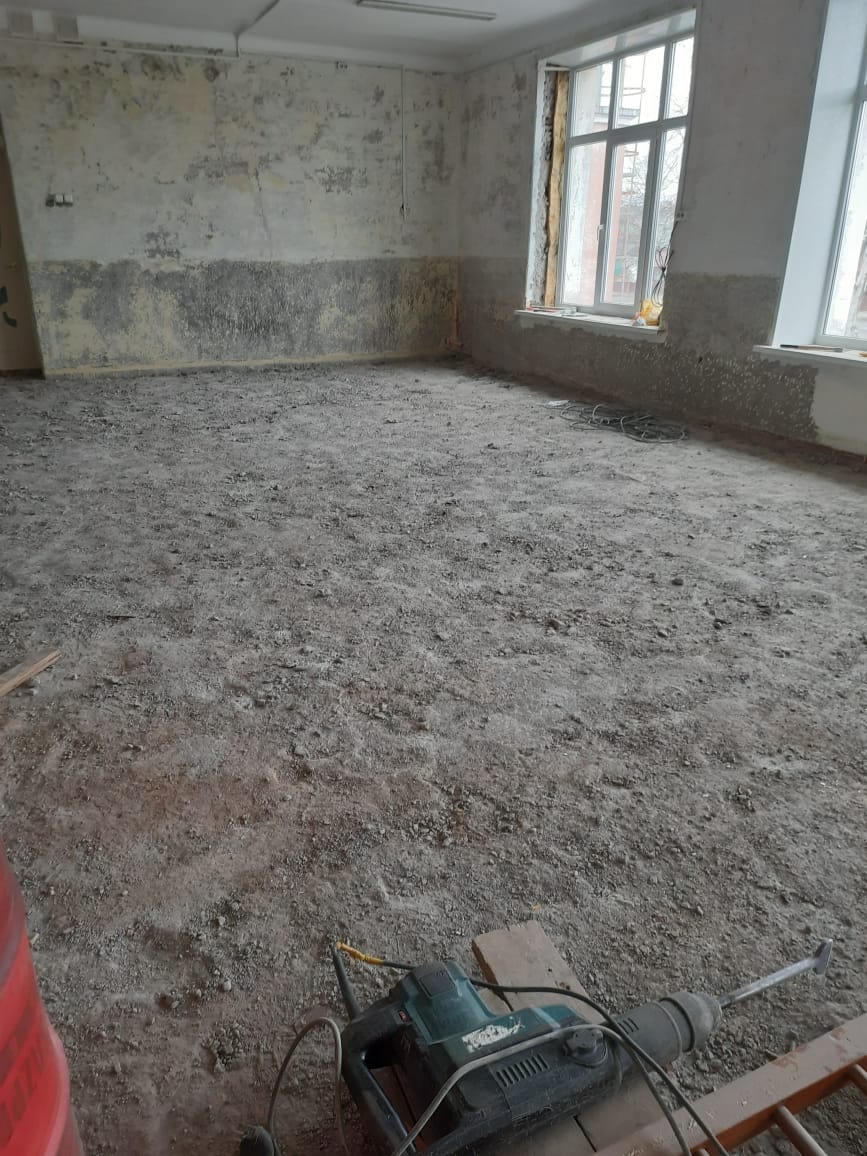

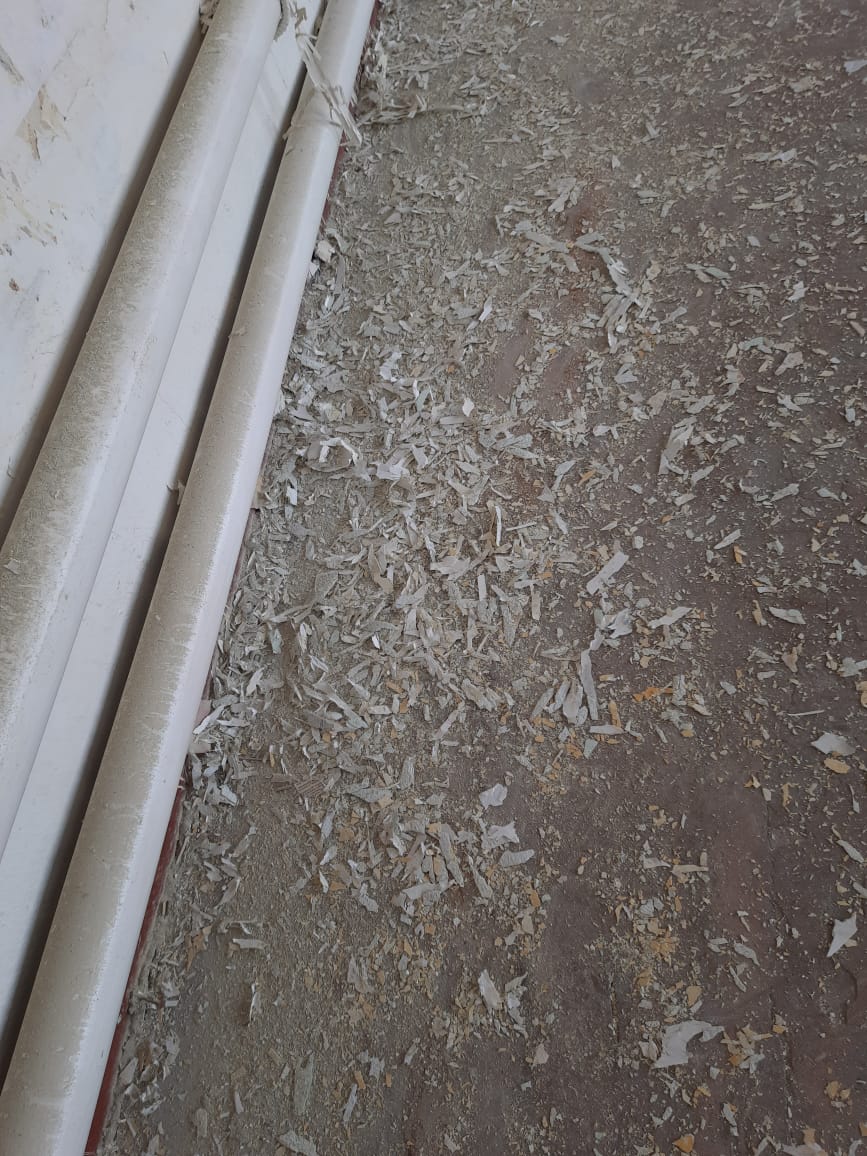

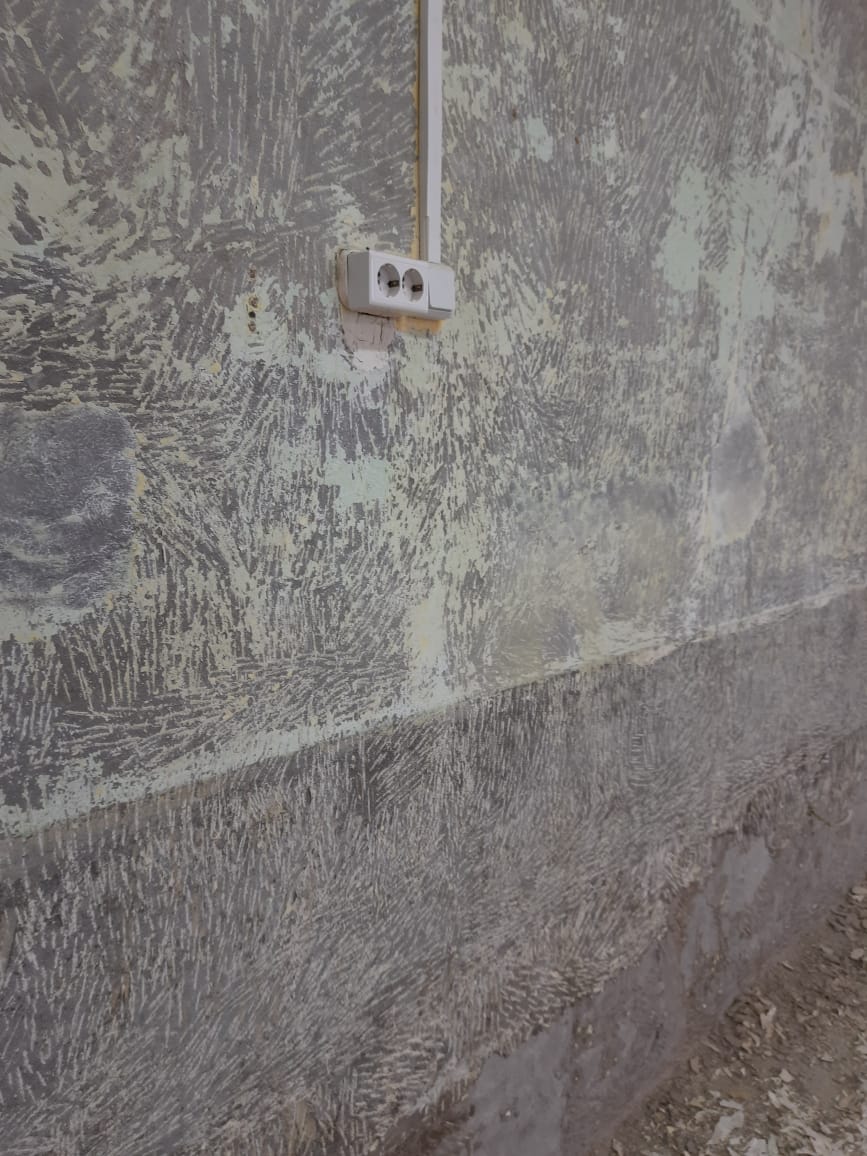

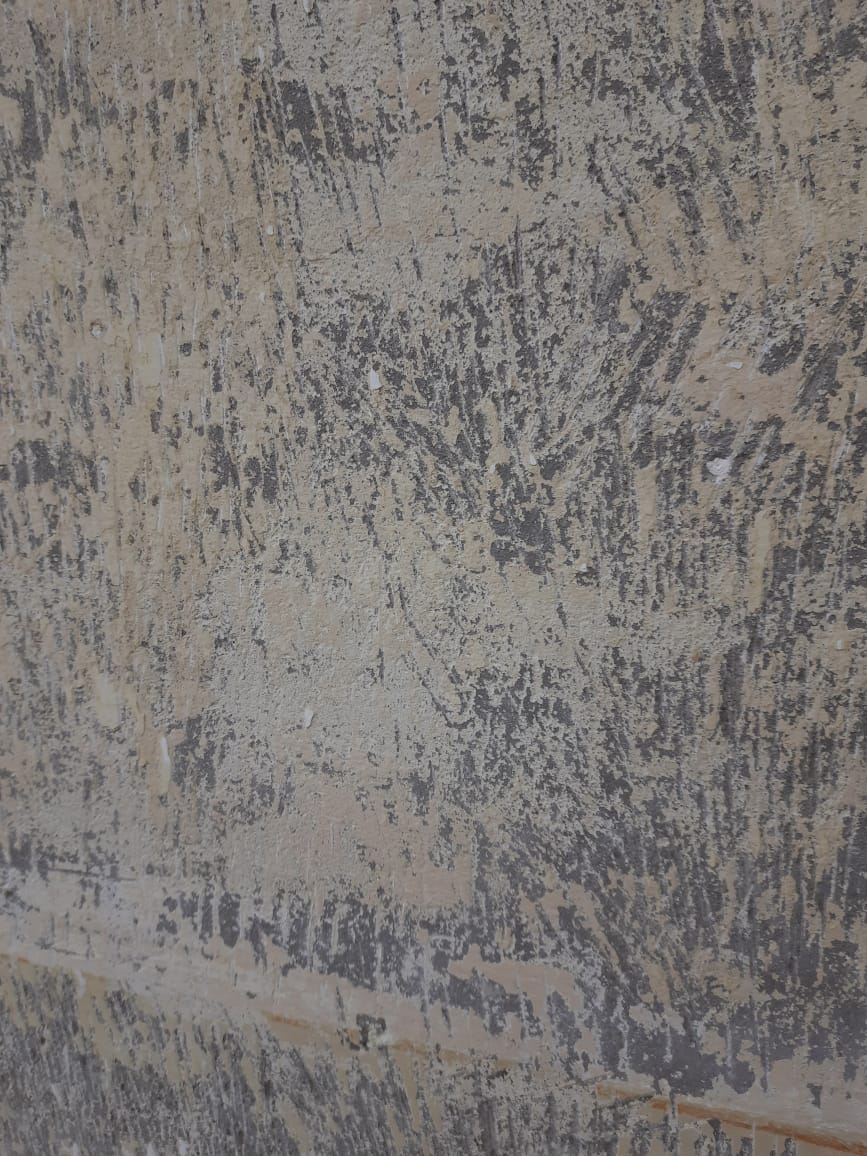

Музыкальный зал. Зачистка стен от старой штукатурки, побелки, покраски
Ход ремотных работ 16.04.2025г

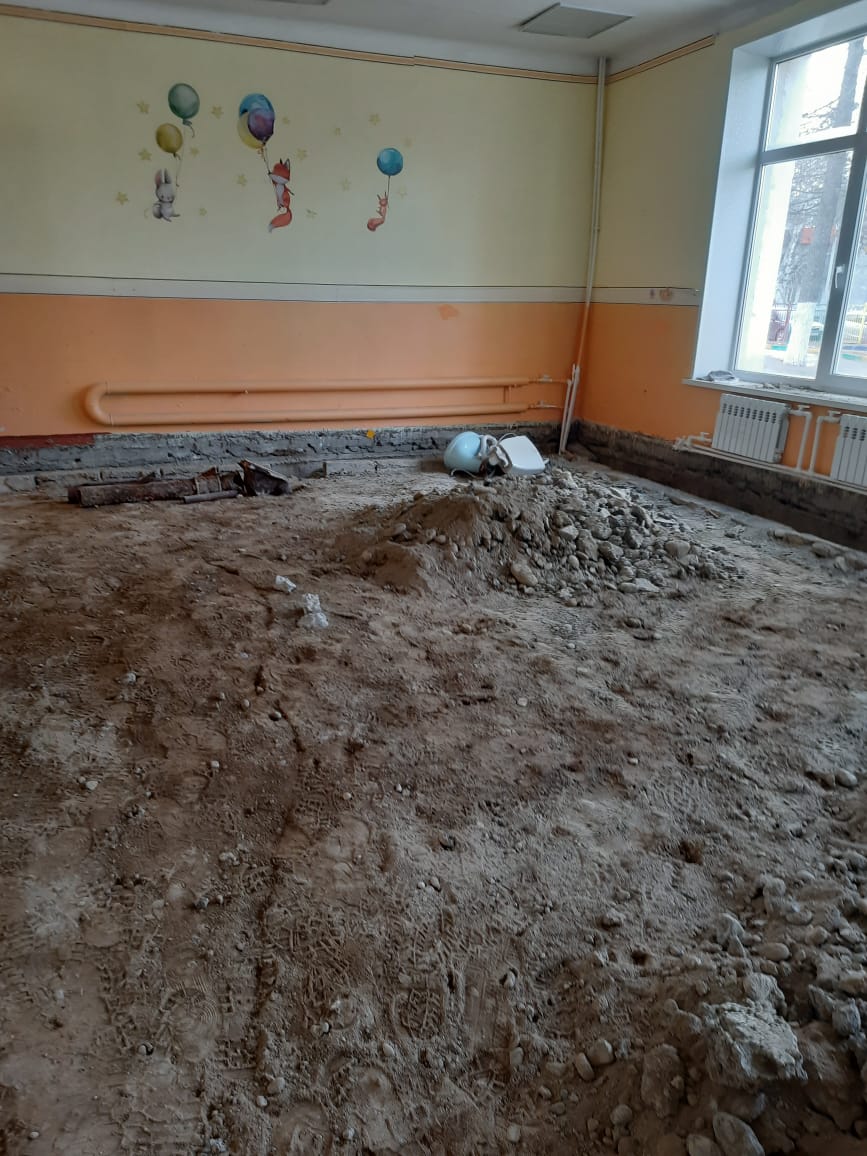

Музыкальный зал. Зачистка стен от старой штукатурки, побелки, покраски . Демонтаж пола первый слой 6-8 см
Ход ремонтных работ 17.04.2025г
Музыкальный зал. Зачистка стен от старой штукатурки, побелки, покраски . Демонтаж пола второй слой слой 6-8 см, грунтовка стен.
Ход ремонтных работ 19.04.25г.

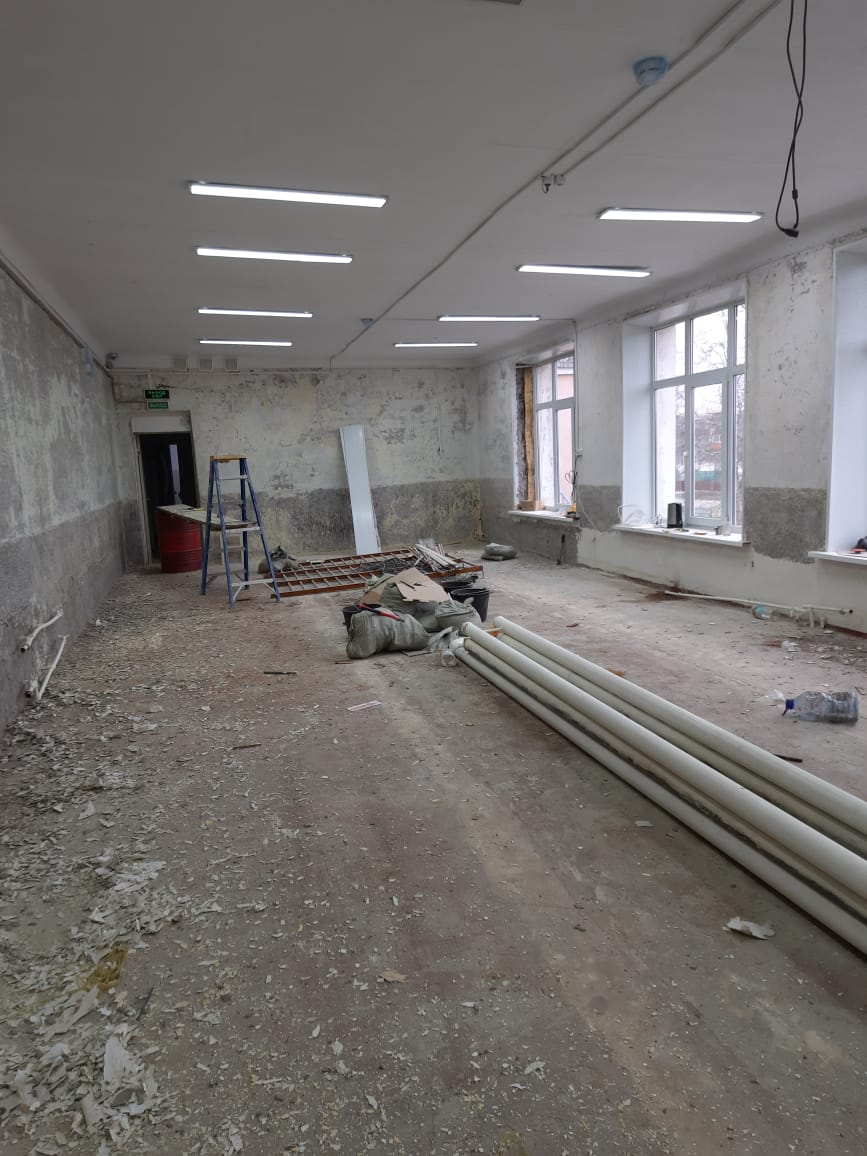

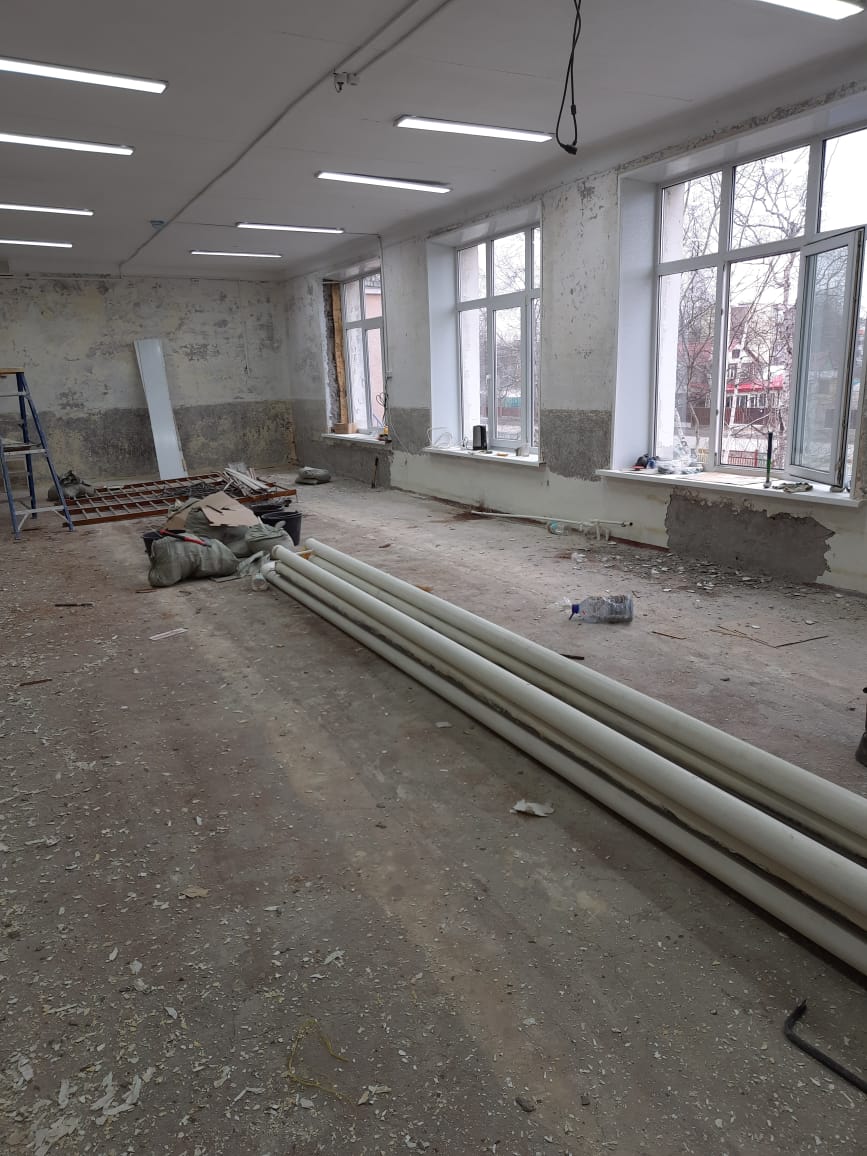

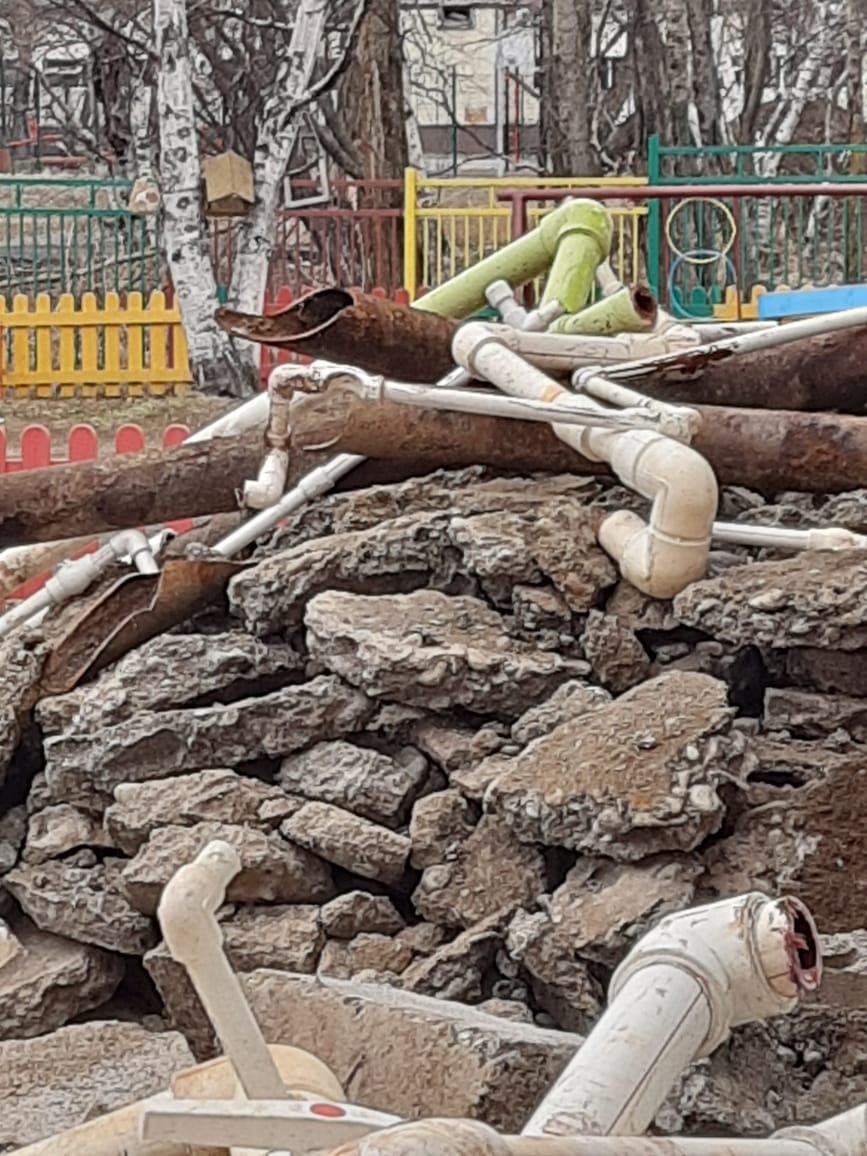

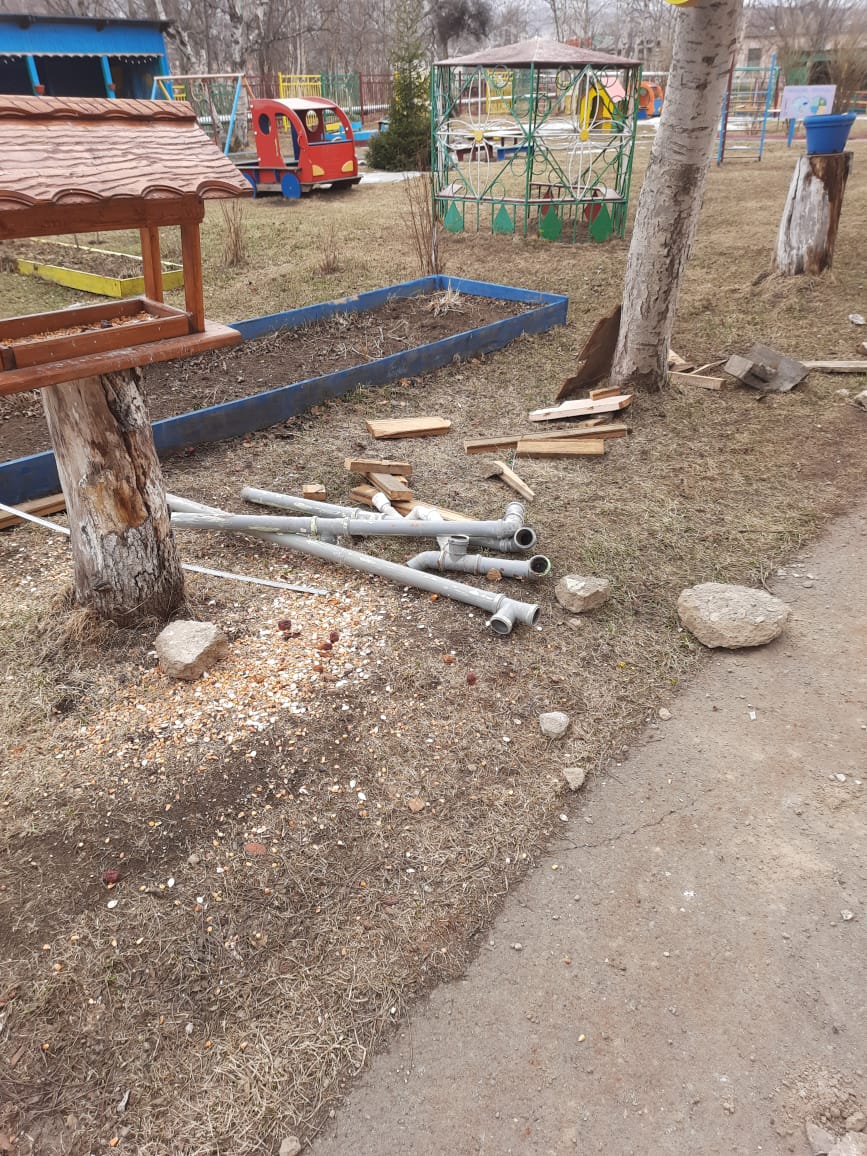

Демонтаж и вынос регистров по первому этажу и с музыкального зала
Ход ремонтных работ 20.04.2025г

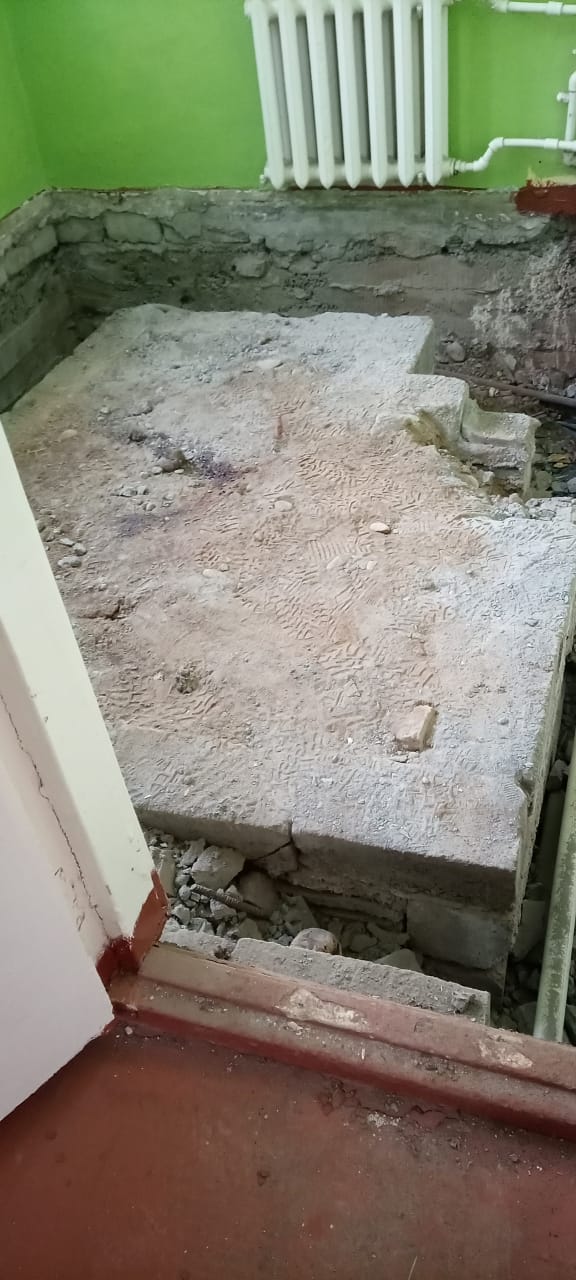

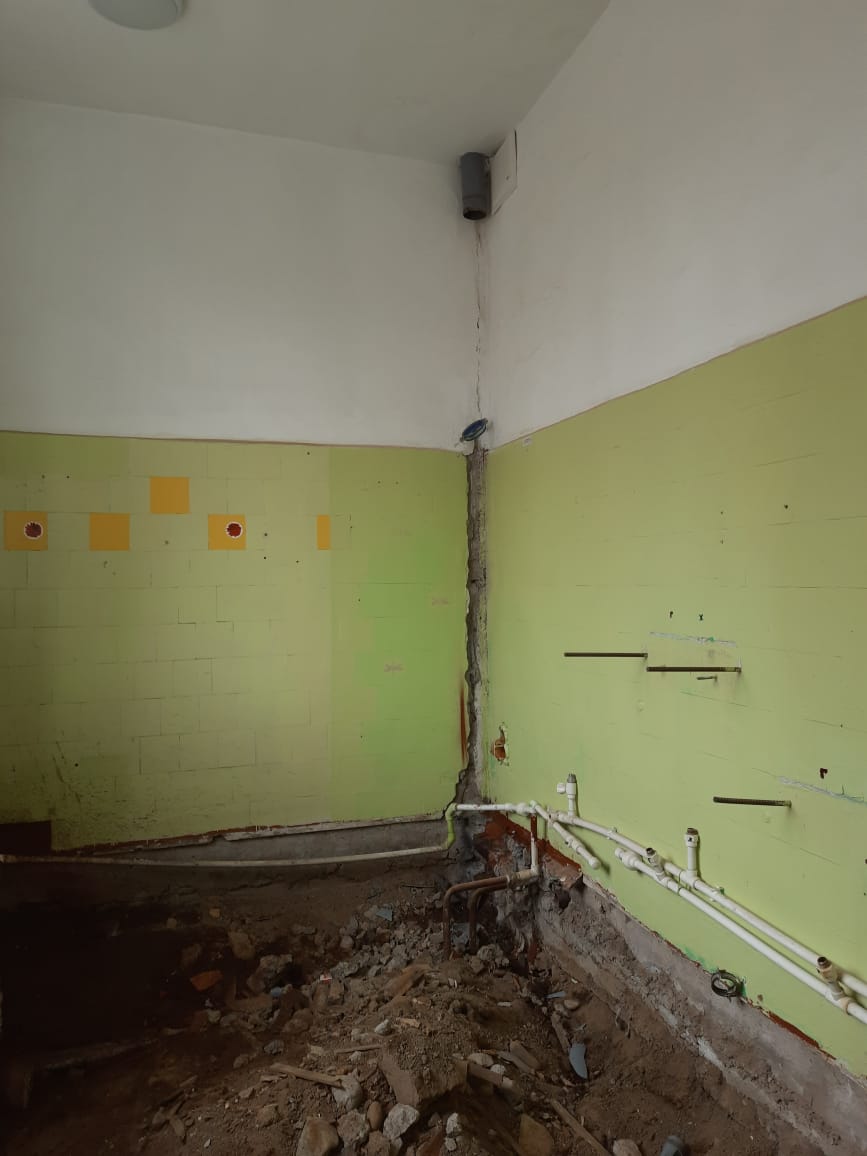

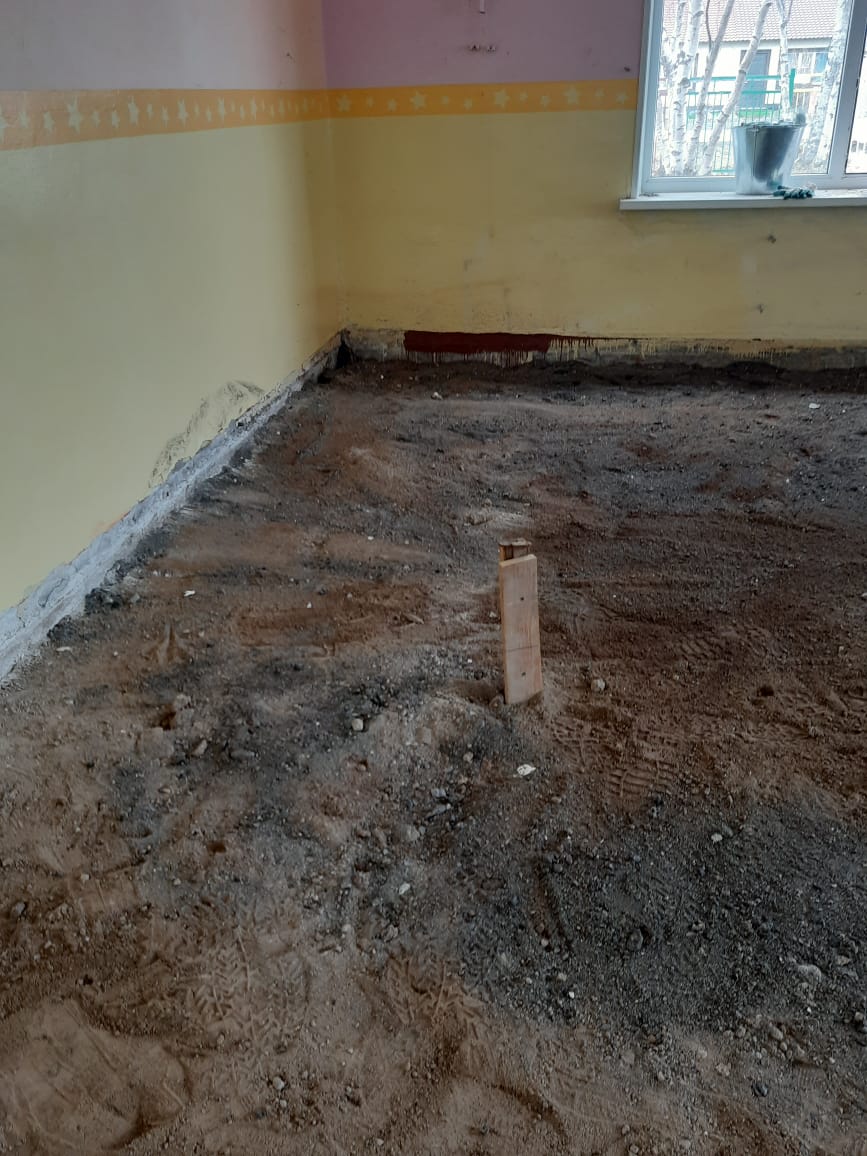

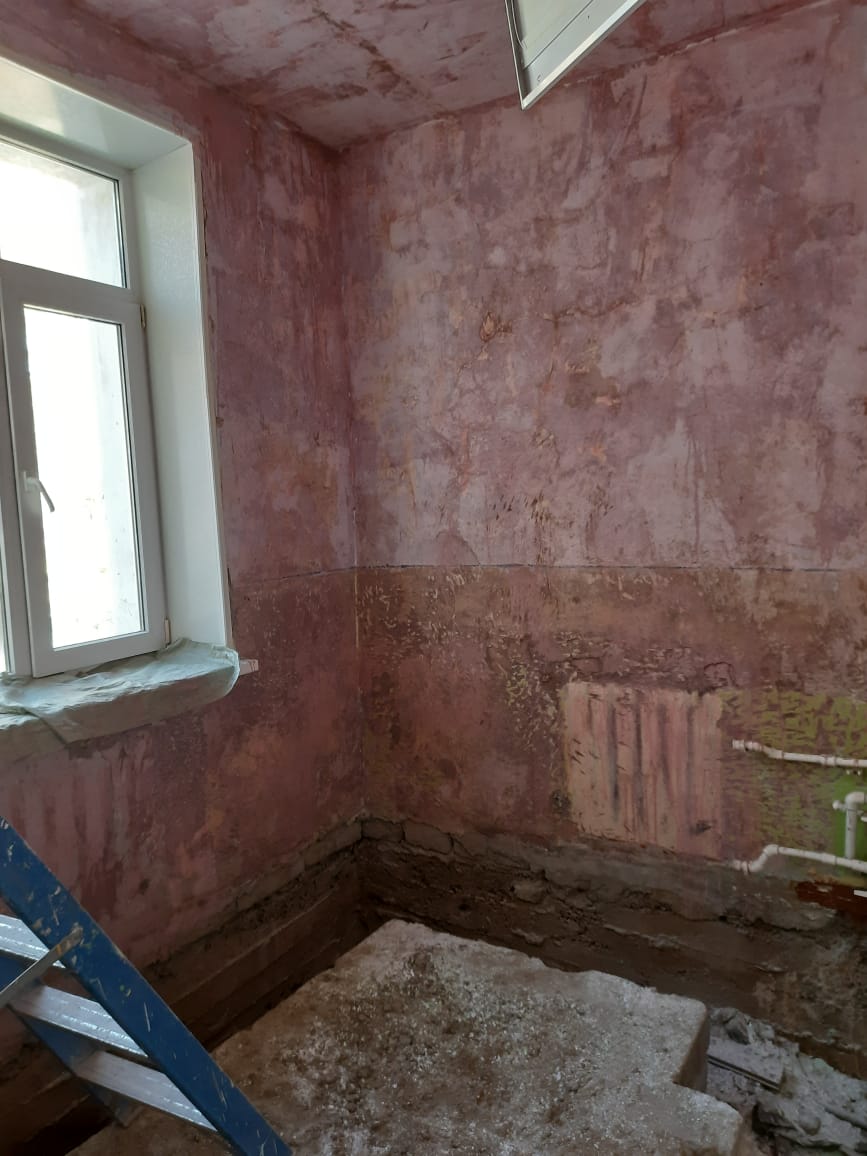

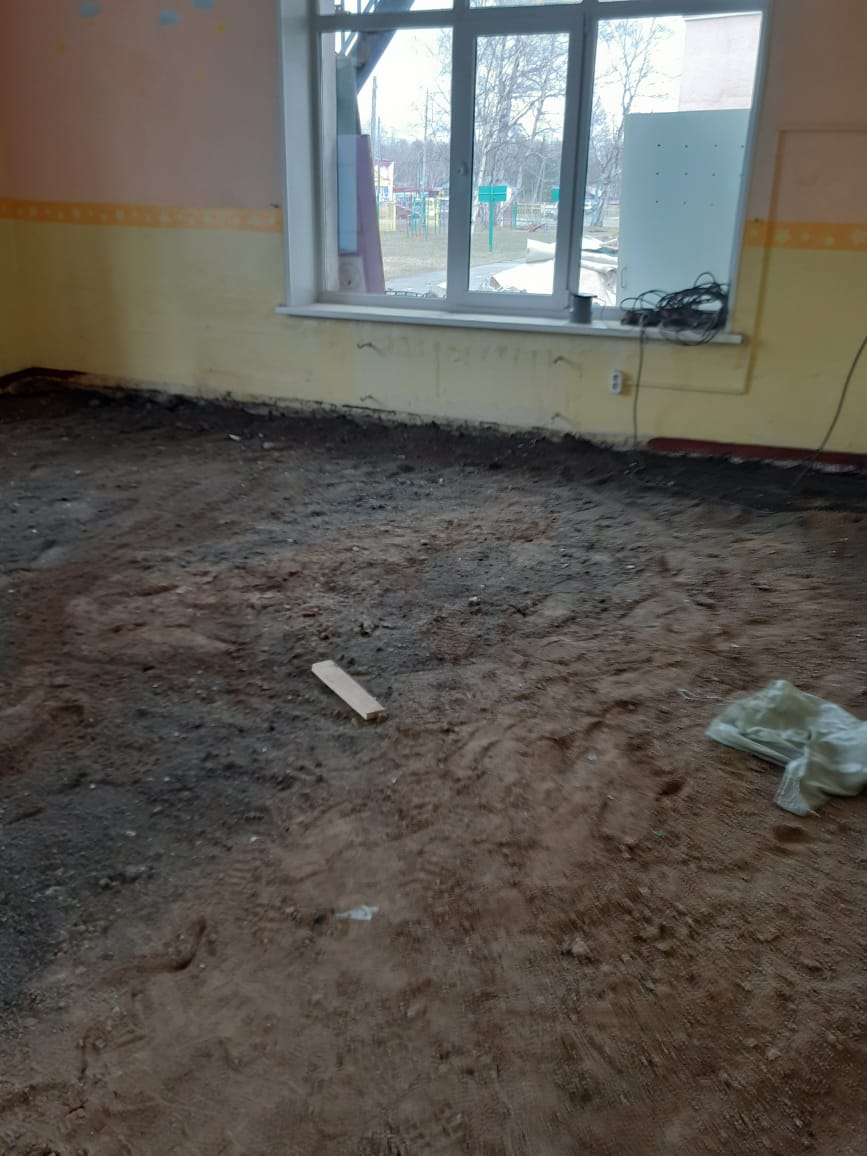

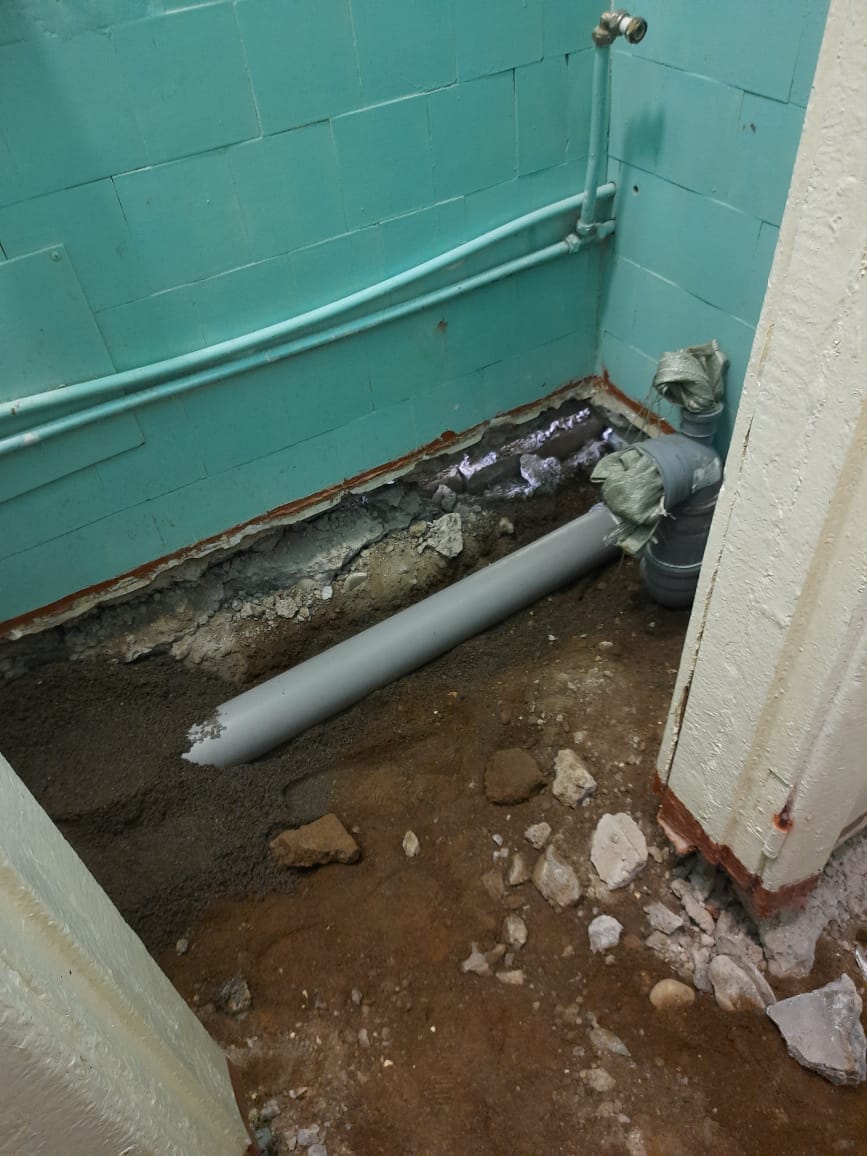

Медицинский блок Зачистка стен от старой штукатурки, побелки, покраски . Демонтаж пола в холодном коридорчике.
Ход ремонтных работ 21.04.2025г

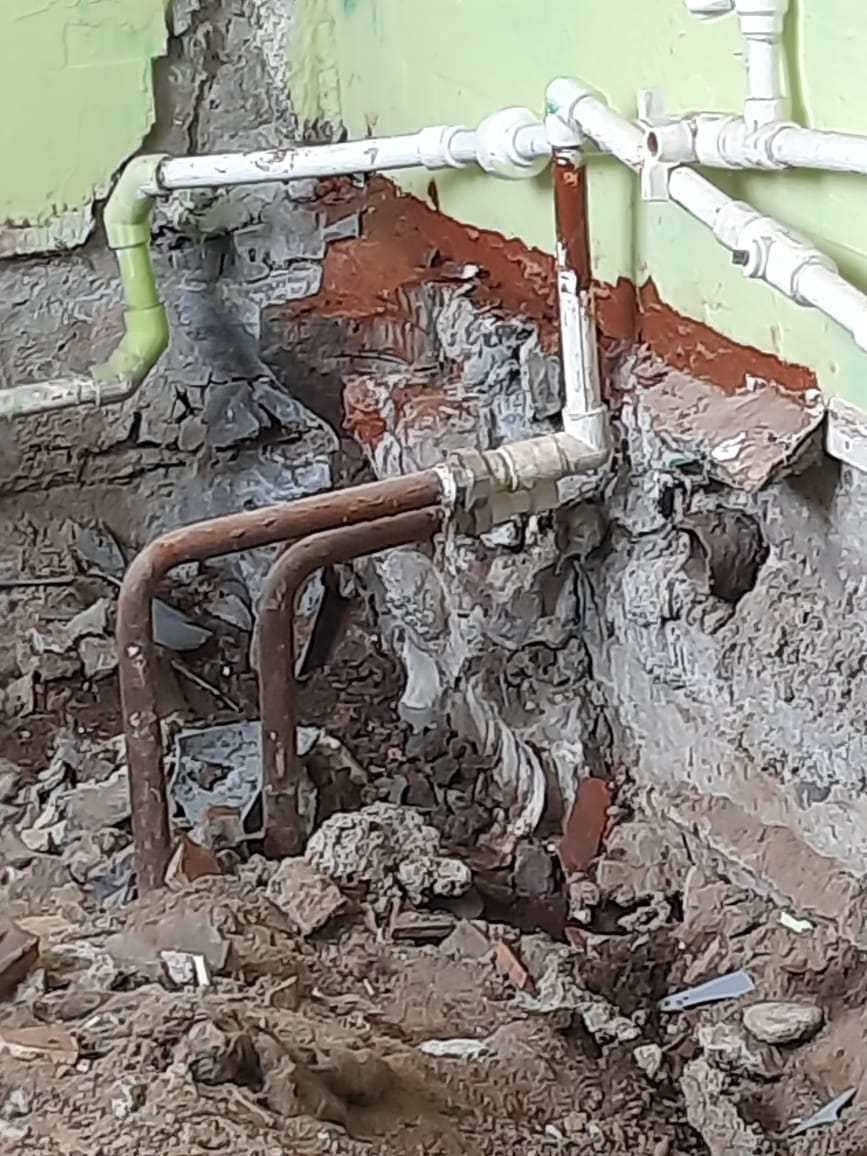

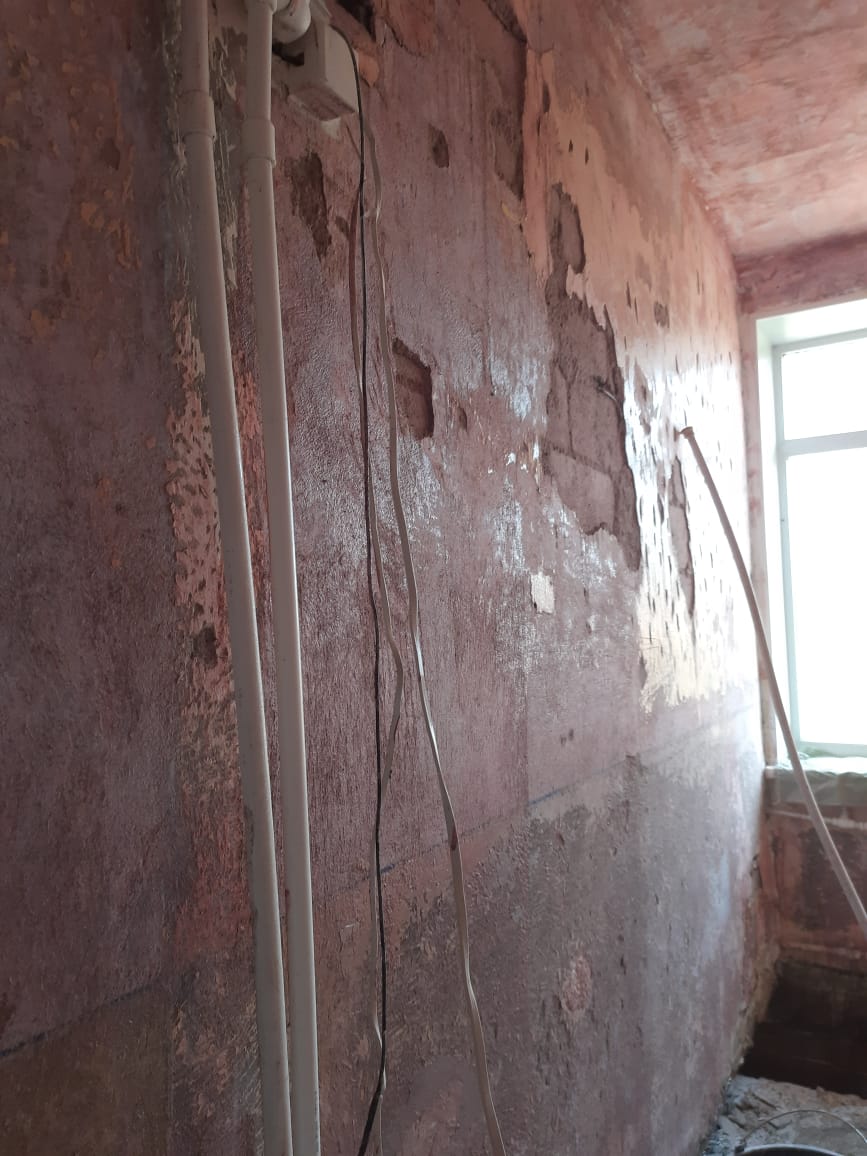

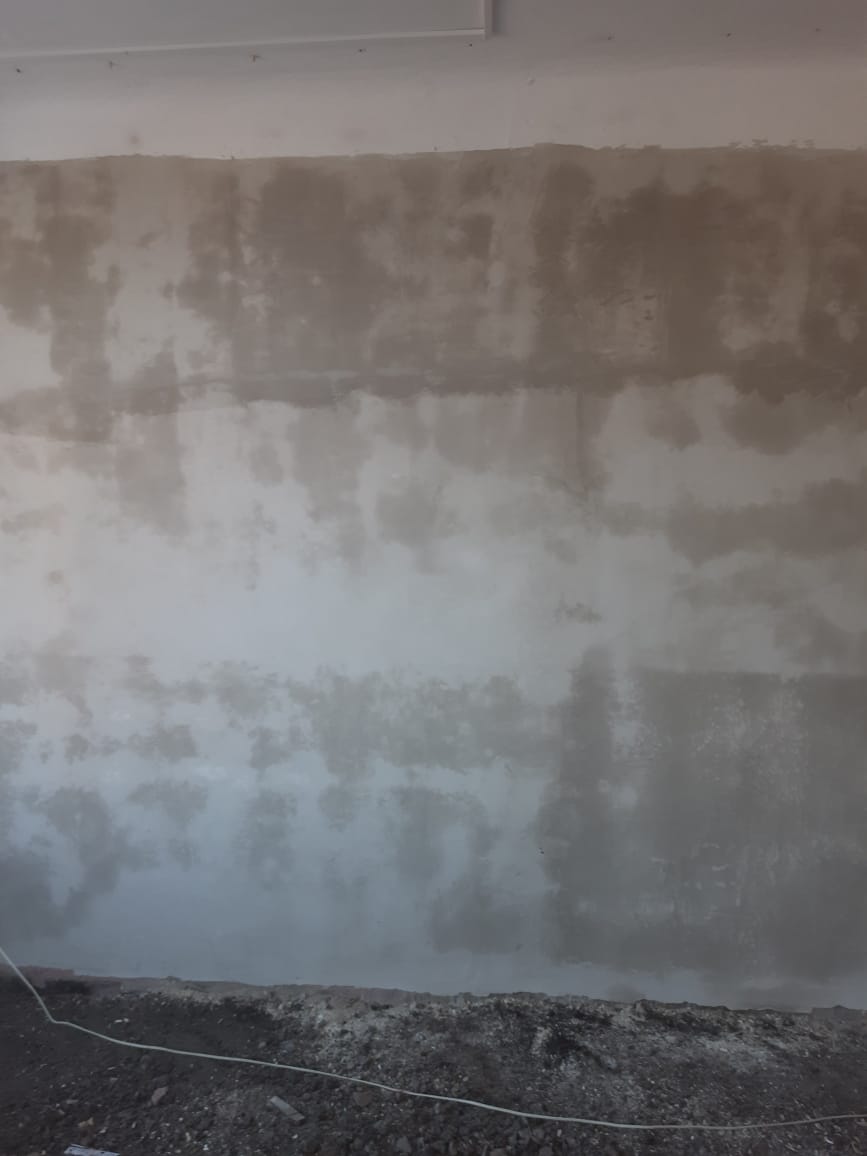

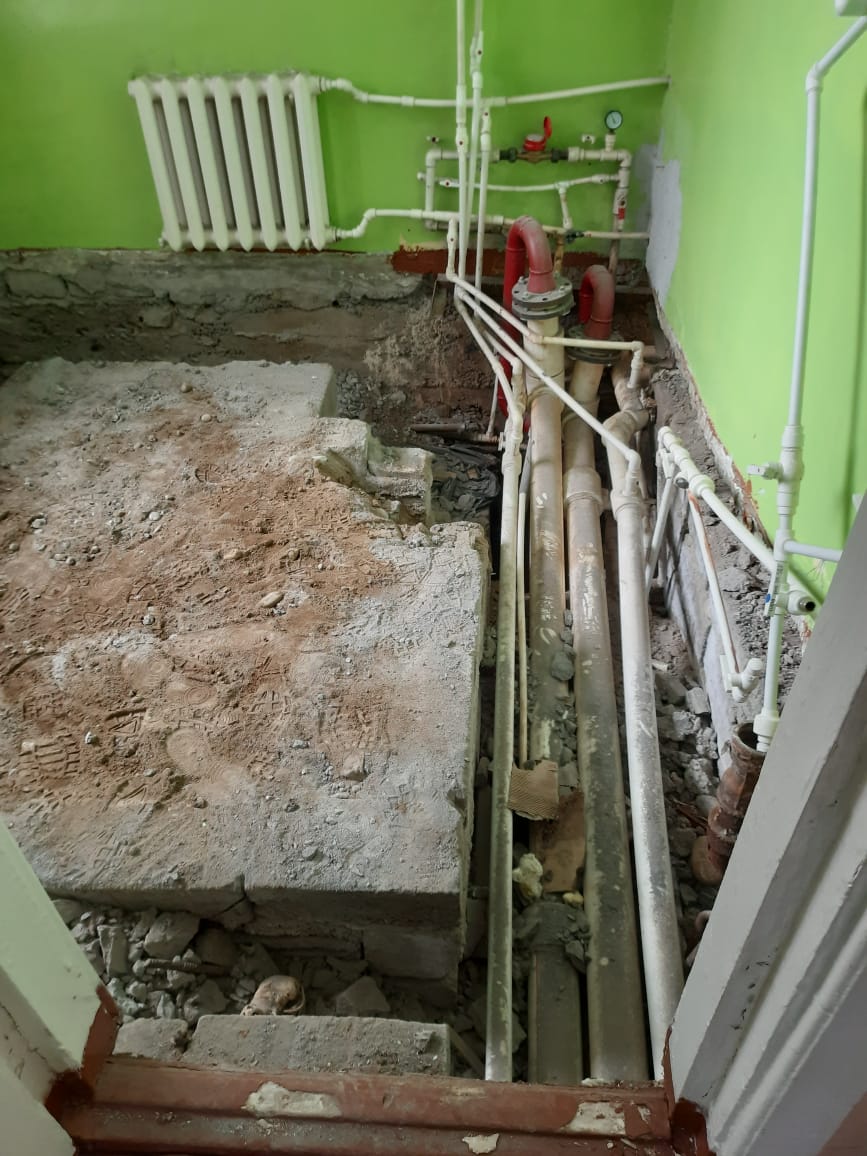

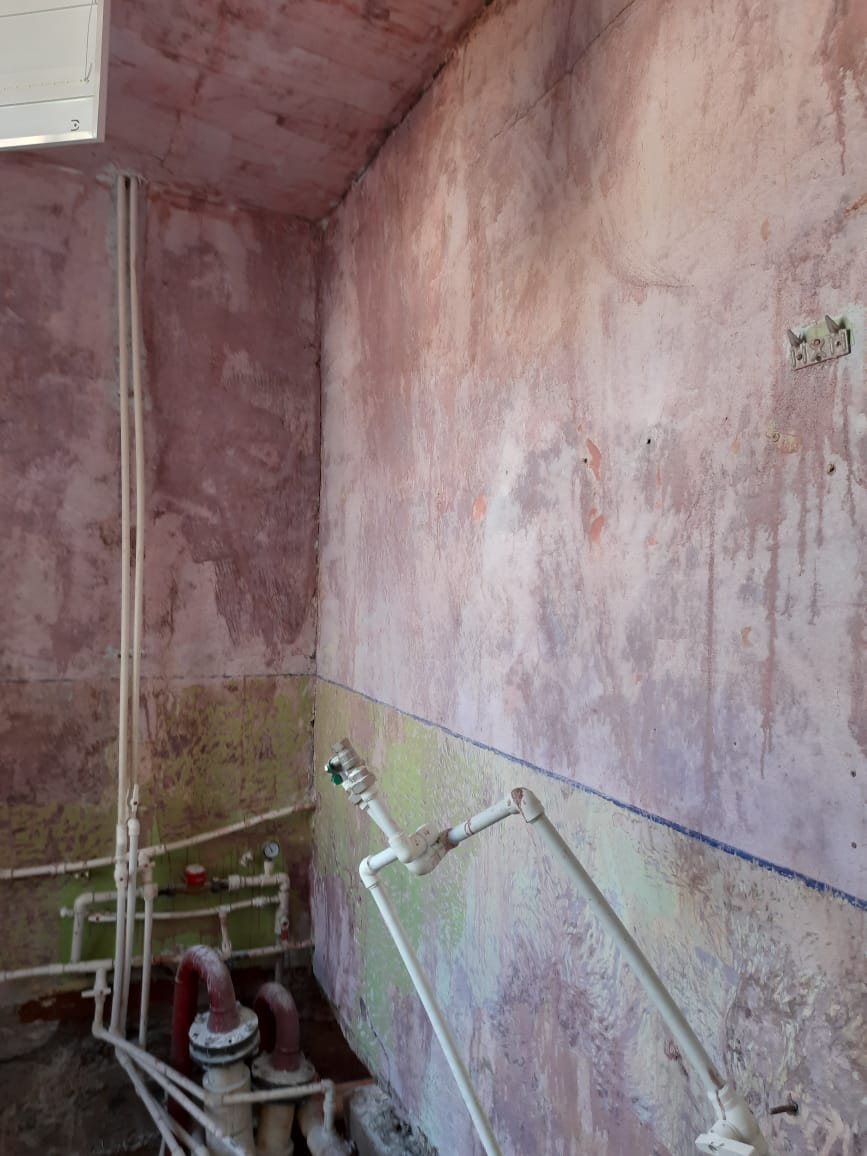

Медицинский блок Зачистка стен от старой штукатурки, побелки, покраски . Грунтовка стен.
Ход ремонтных работ 22.04. - 23.04 2025 г.

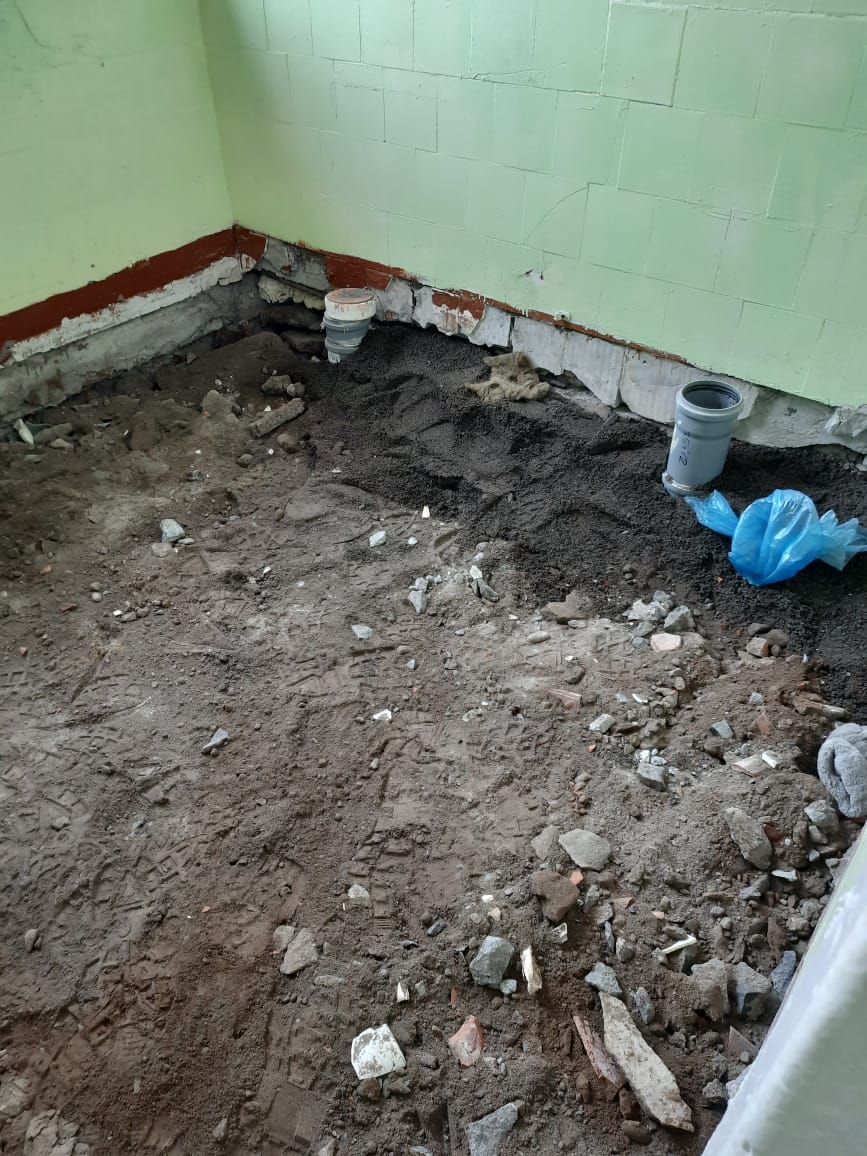

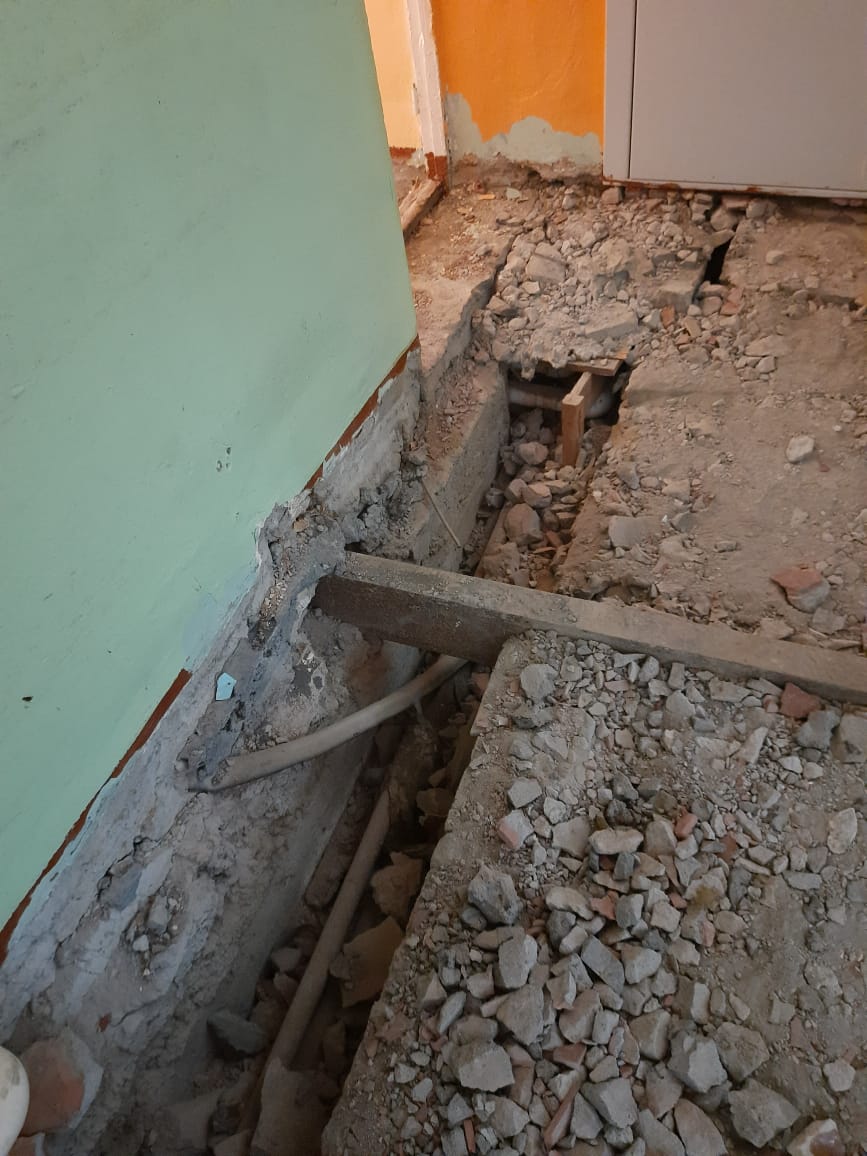

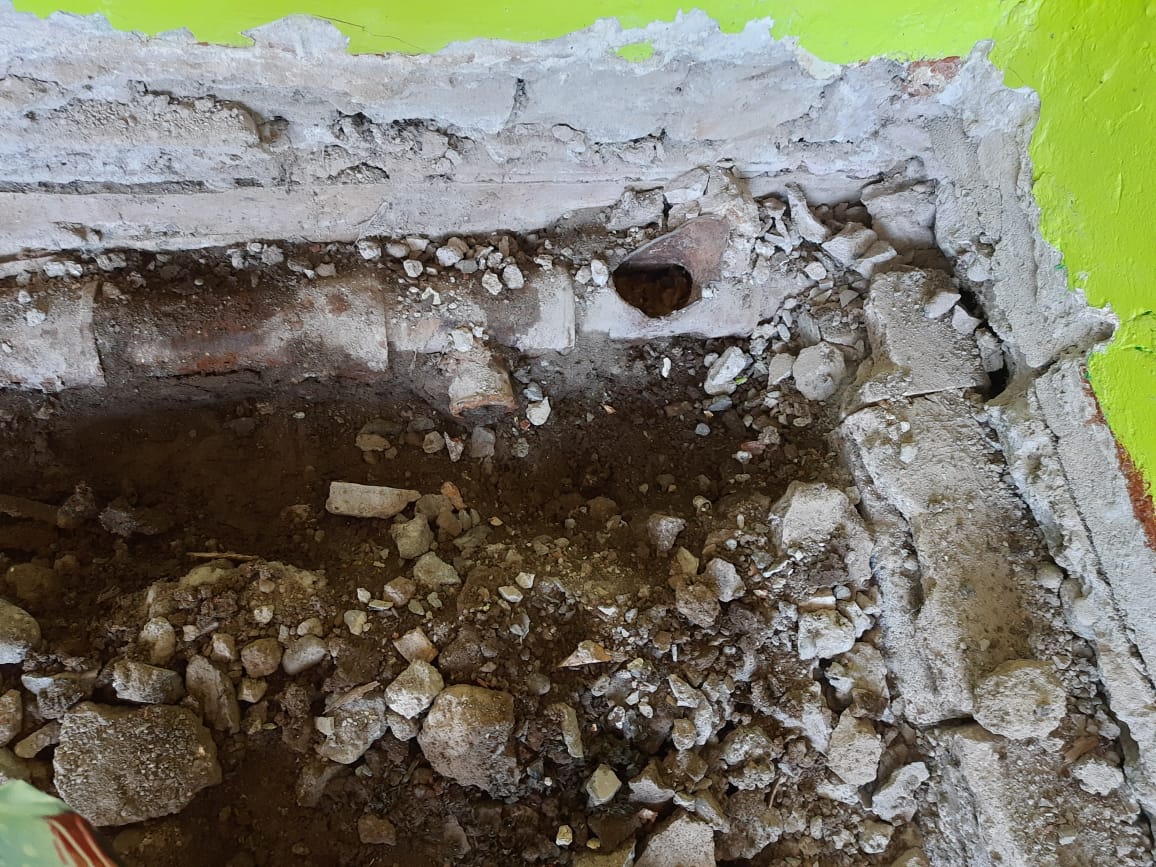

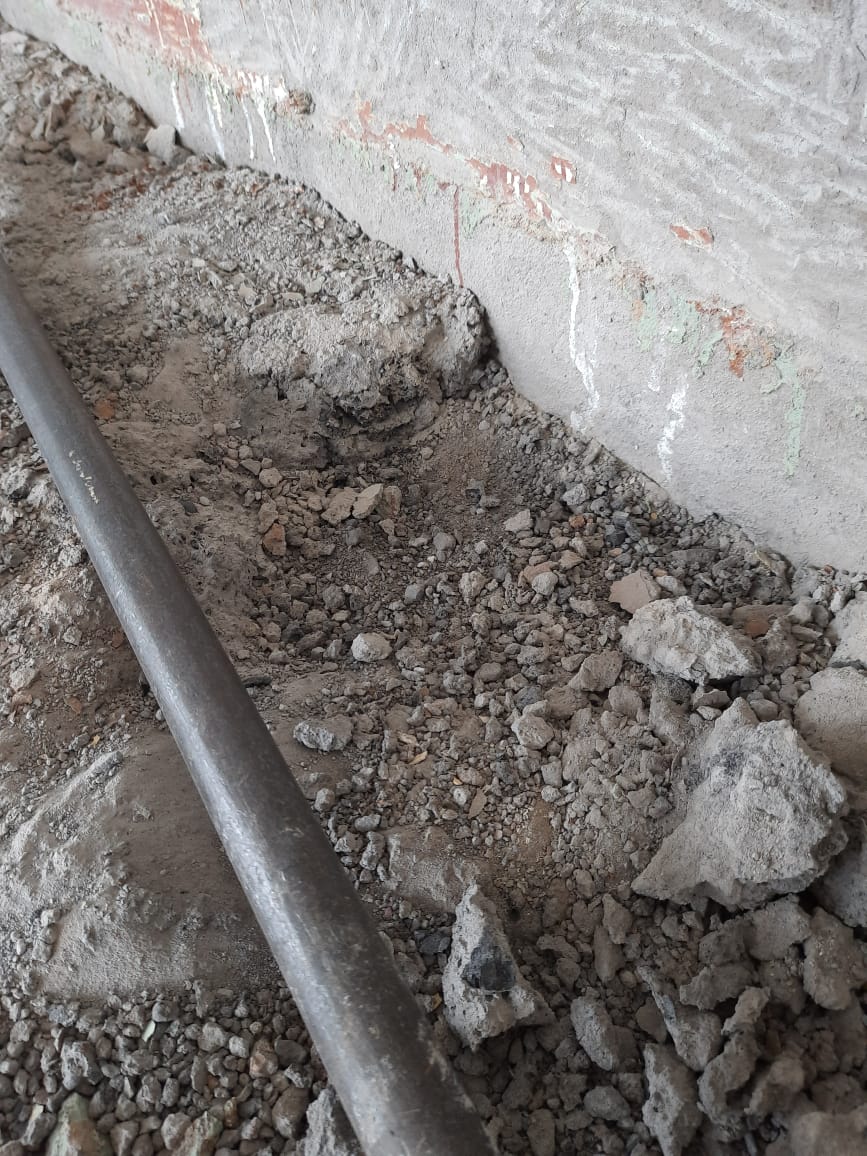

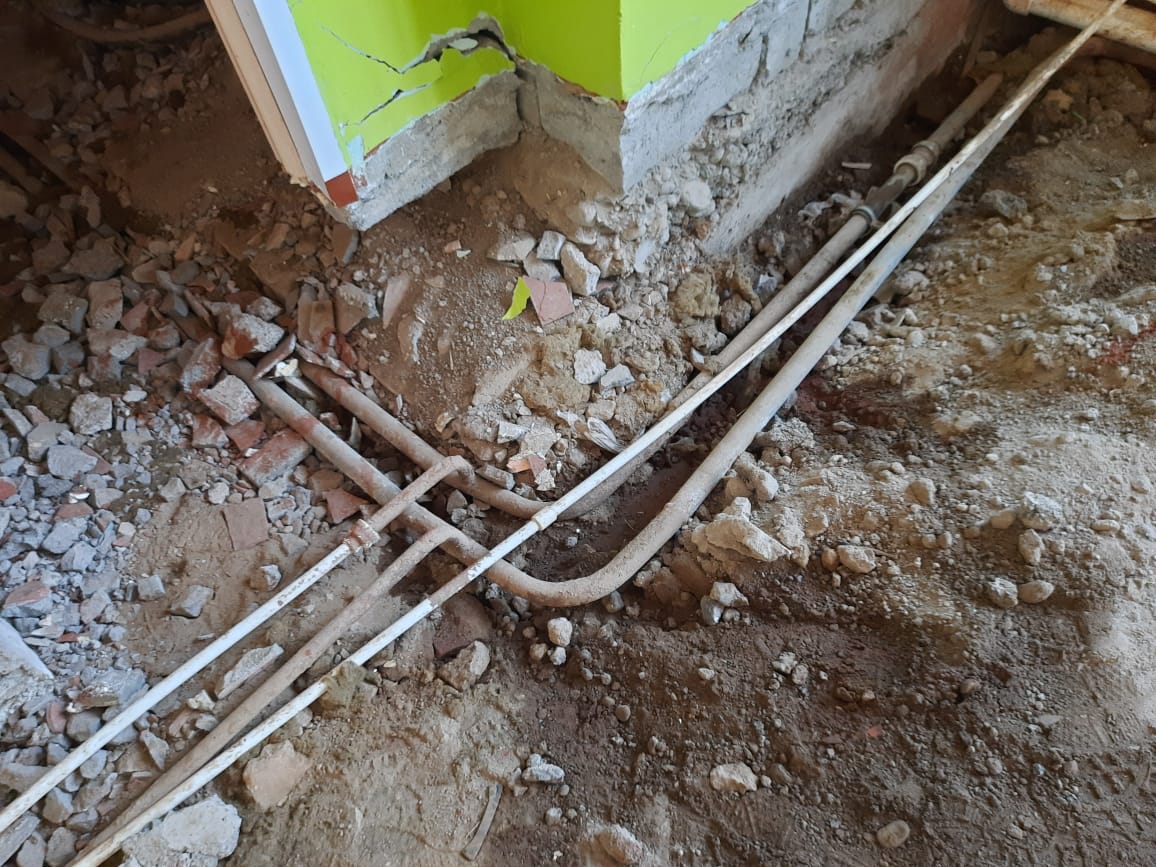

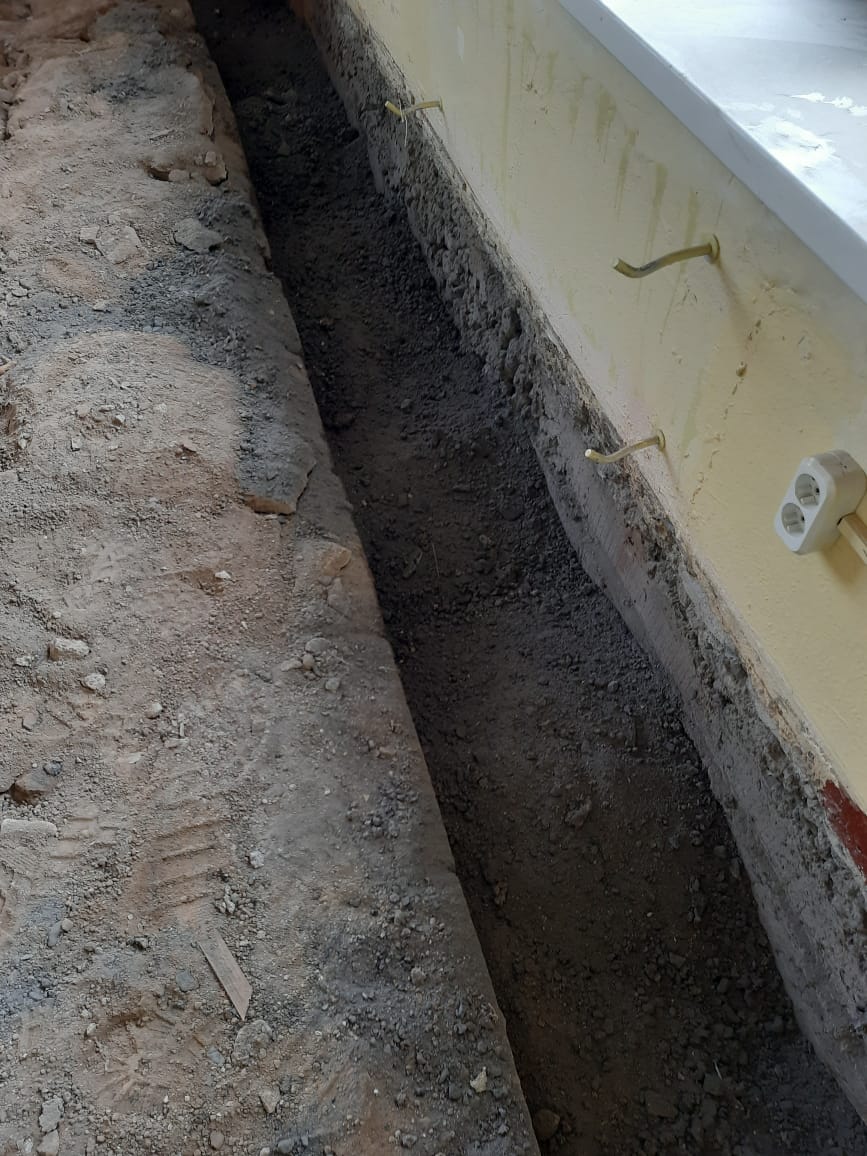

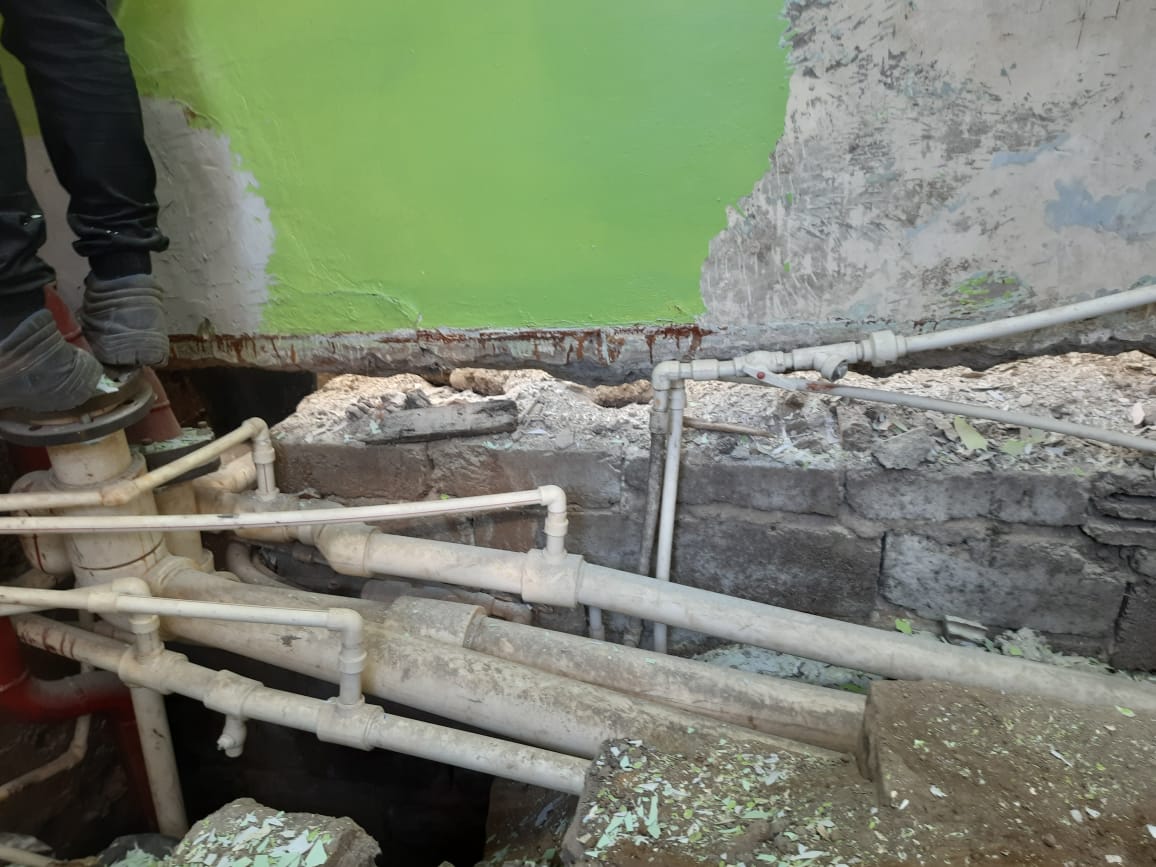

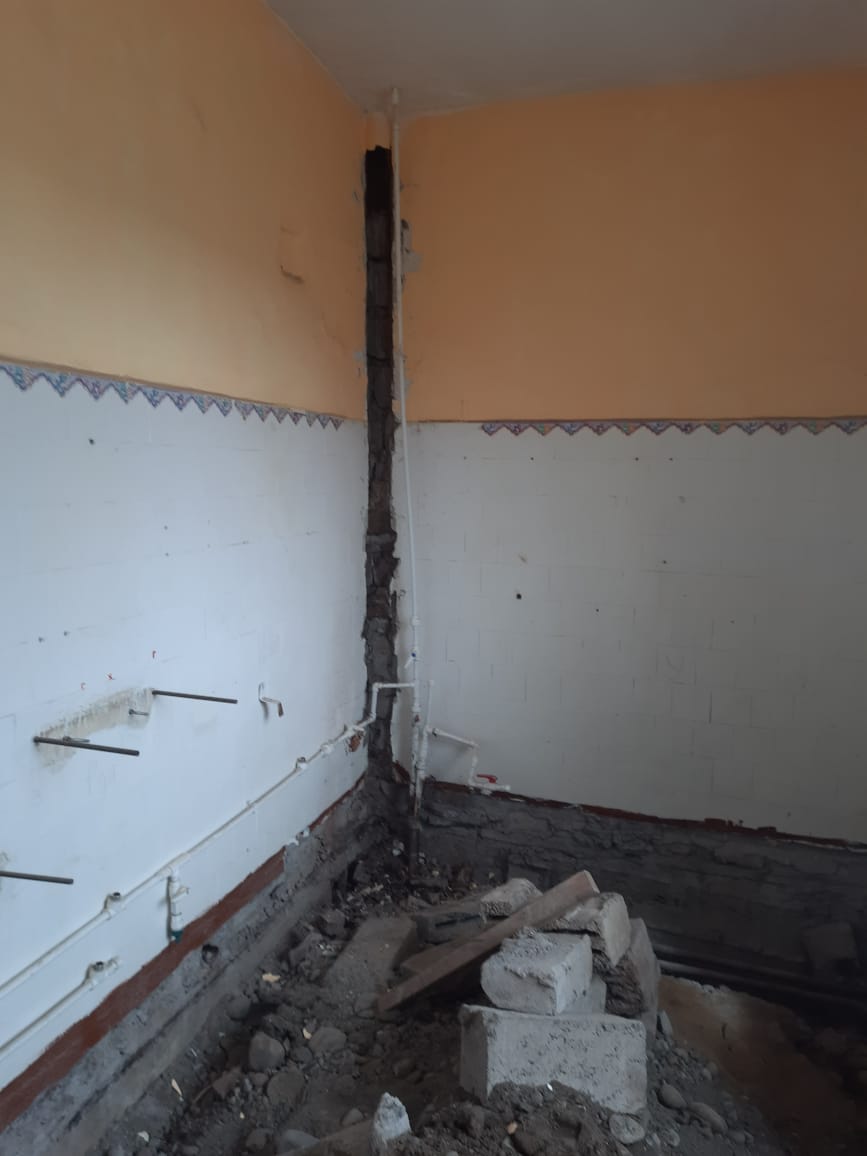

Демонтаж старых канализационных труб и труб системы отопления по первому этажу.
Ремонтные работы продолжаются 24.04.2025г

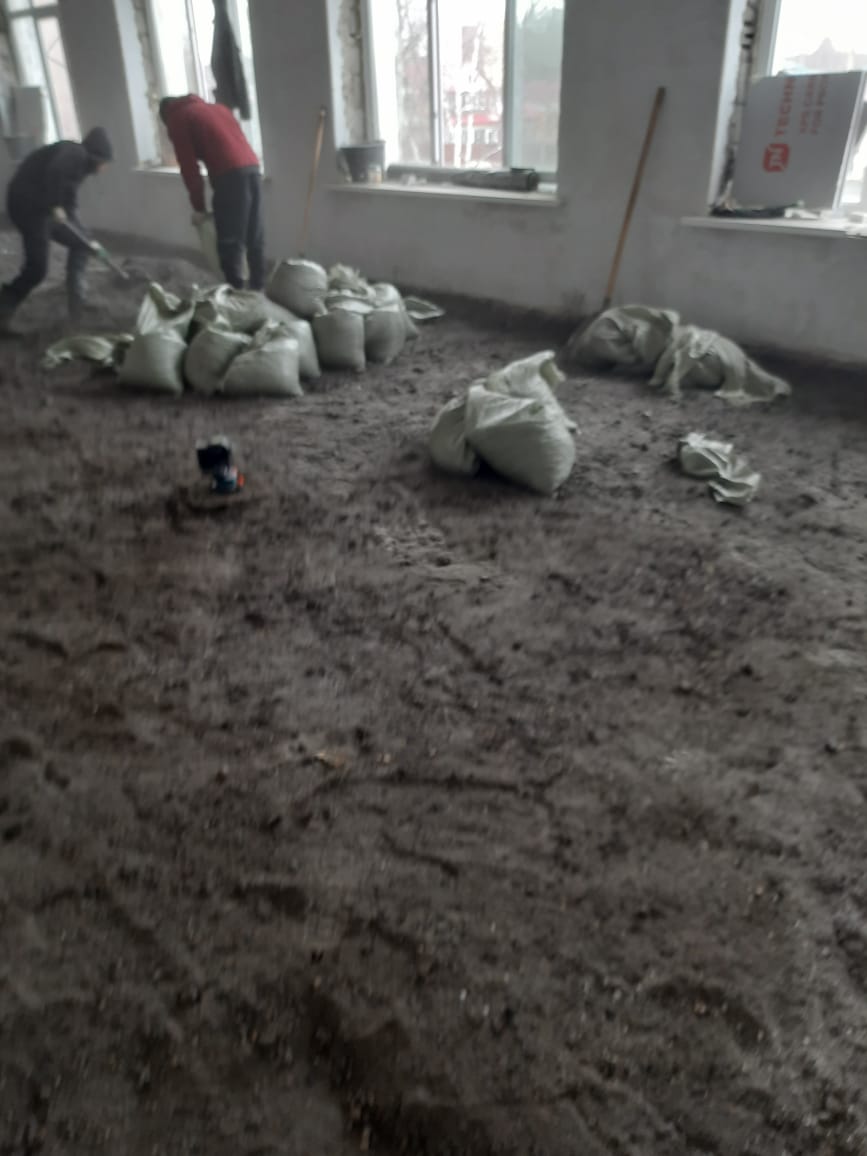

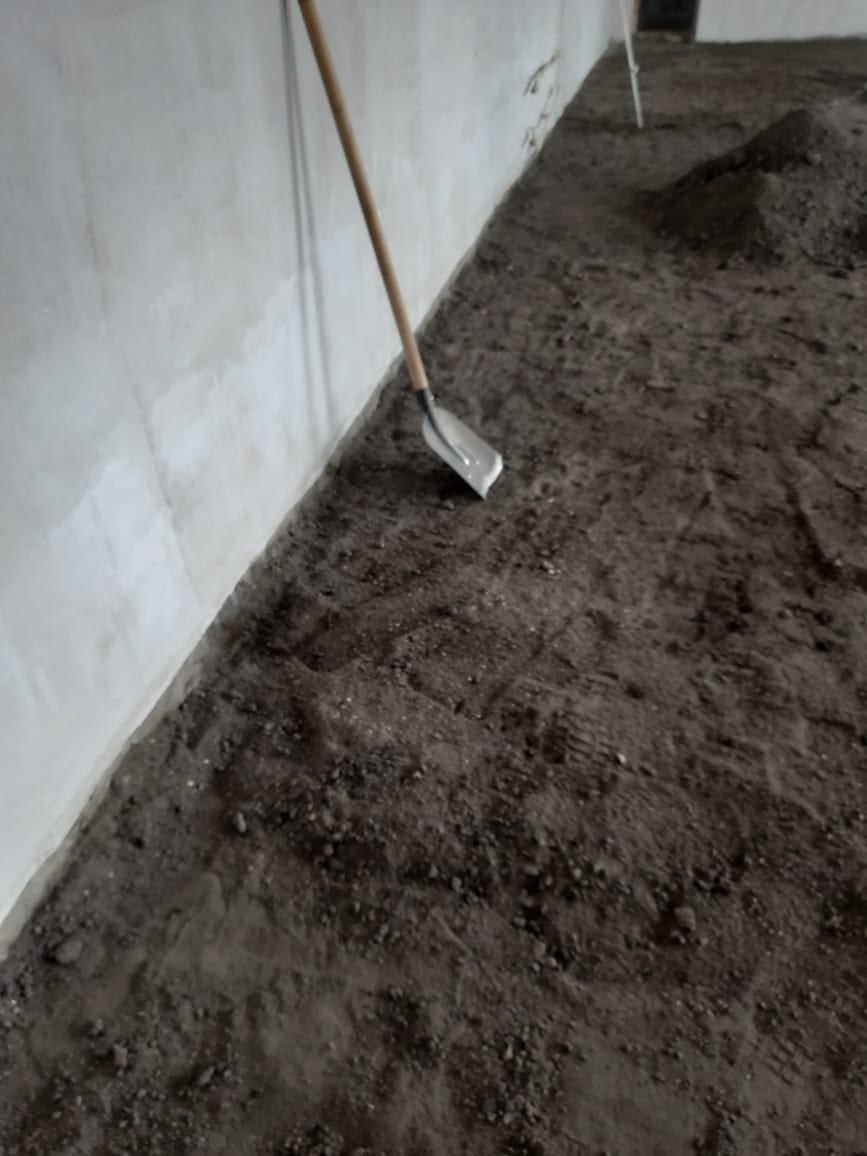

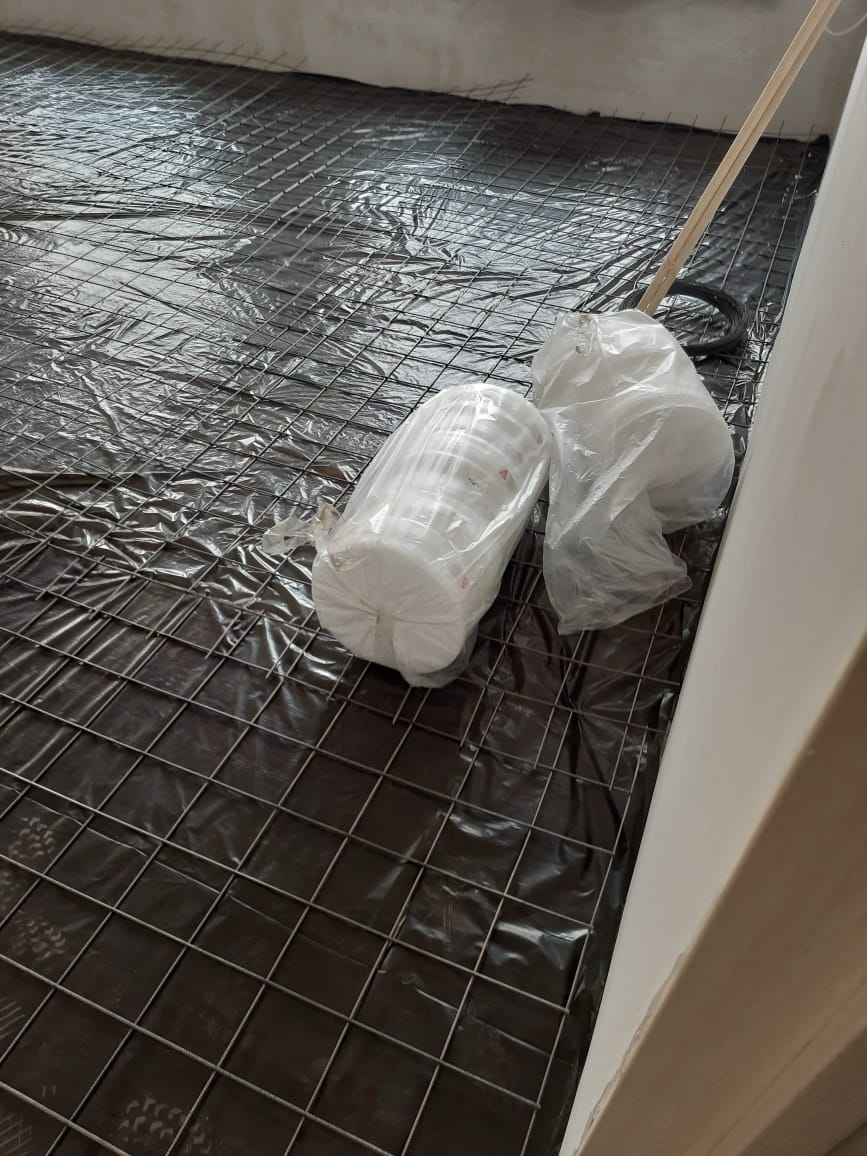

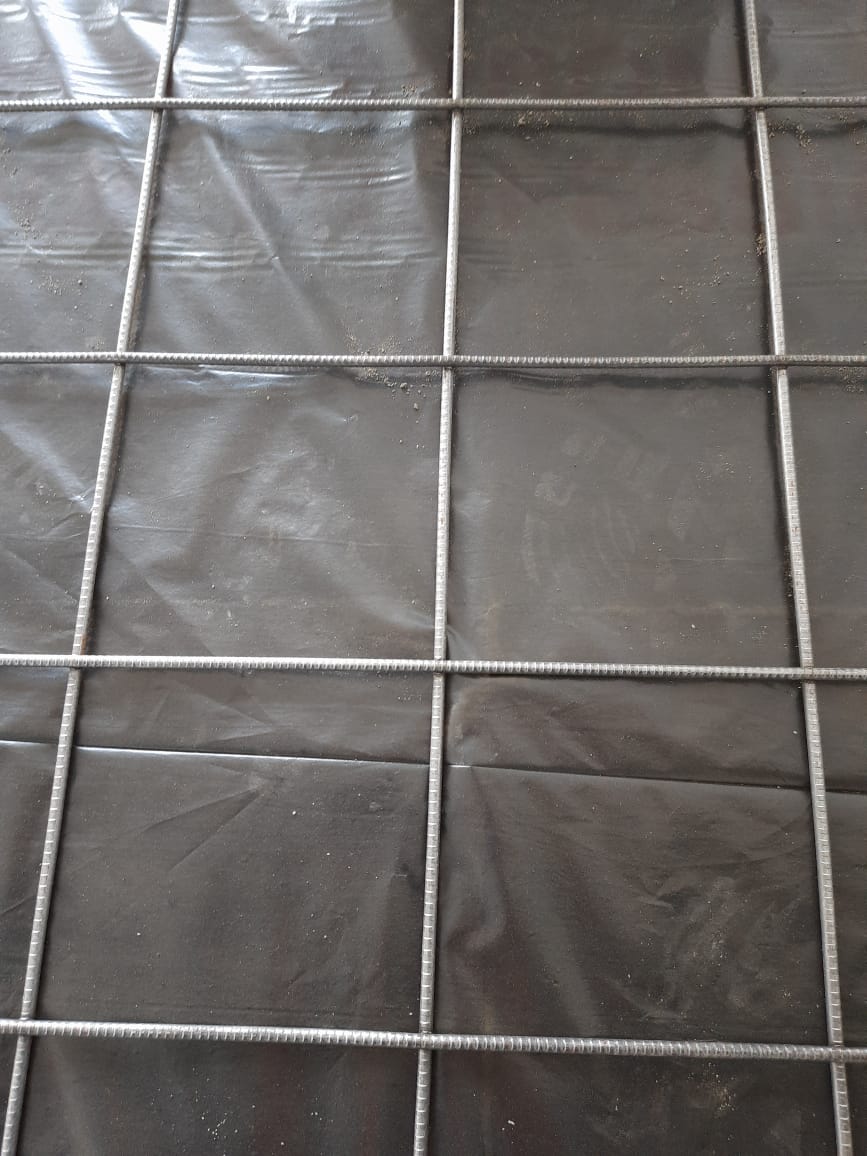

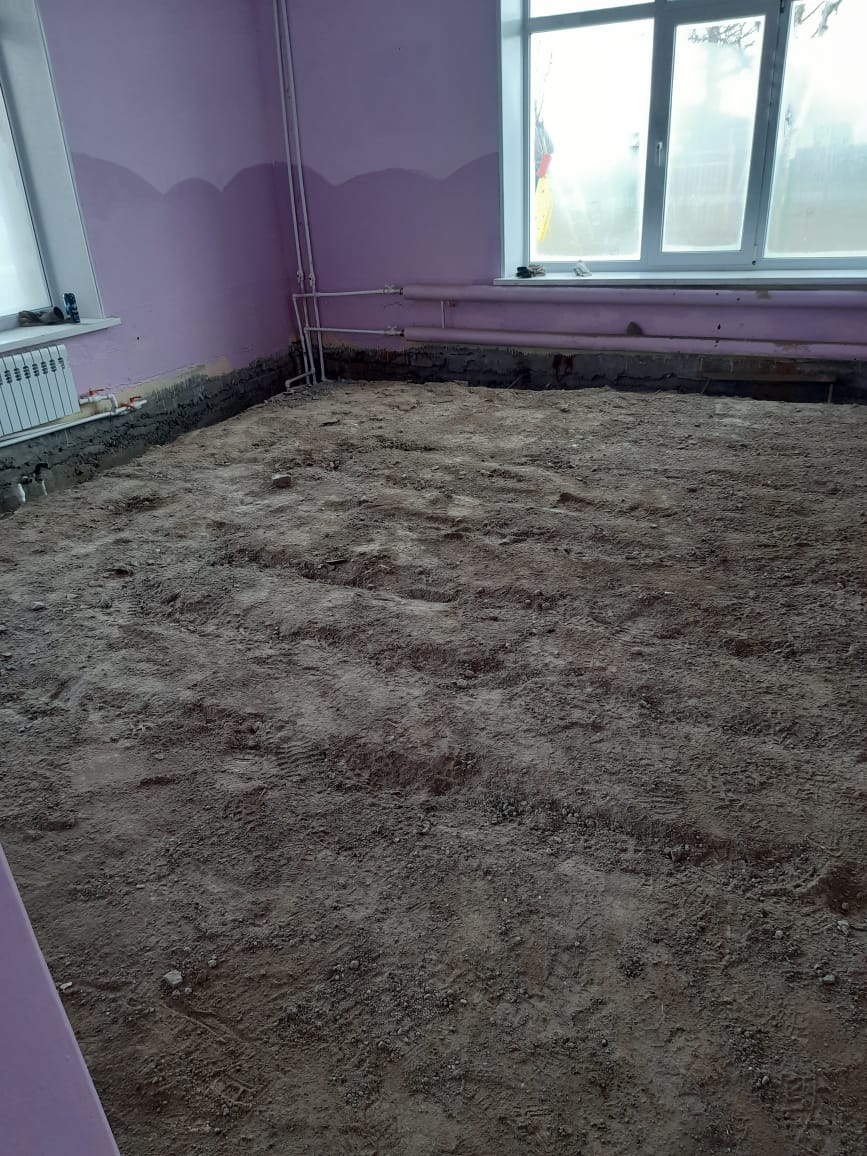

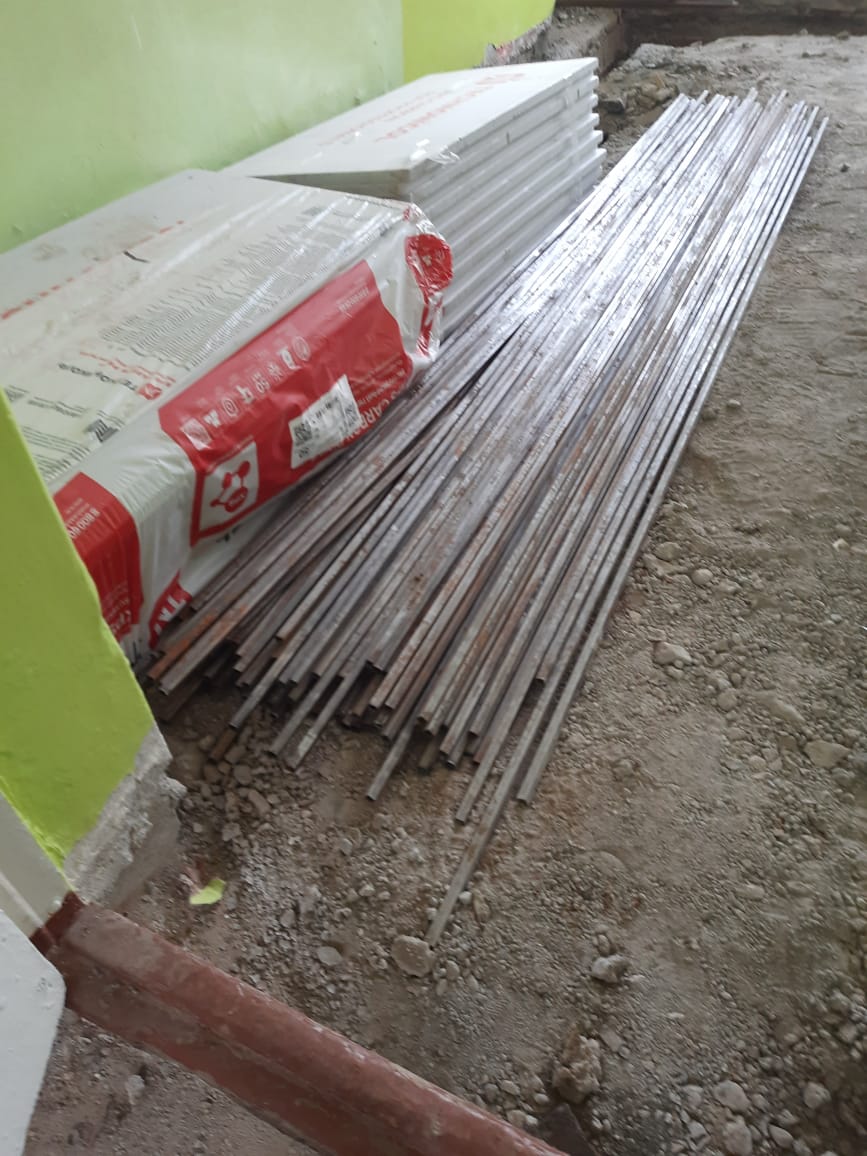

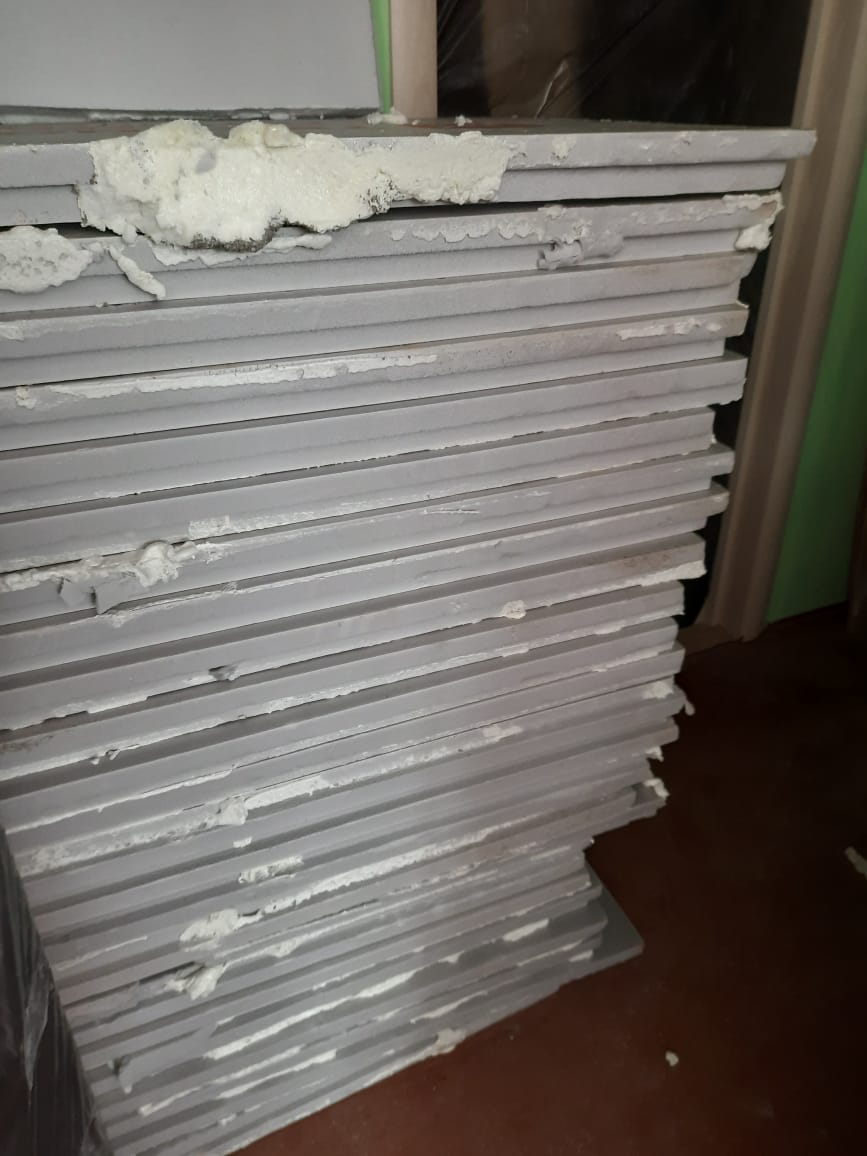

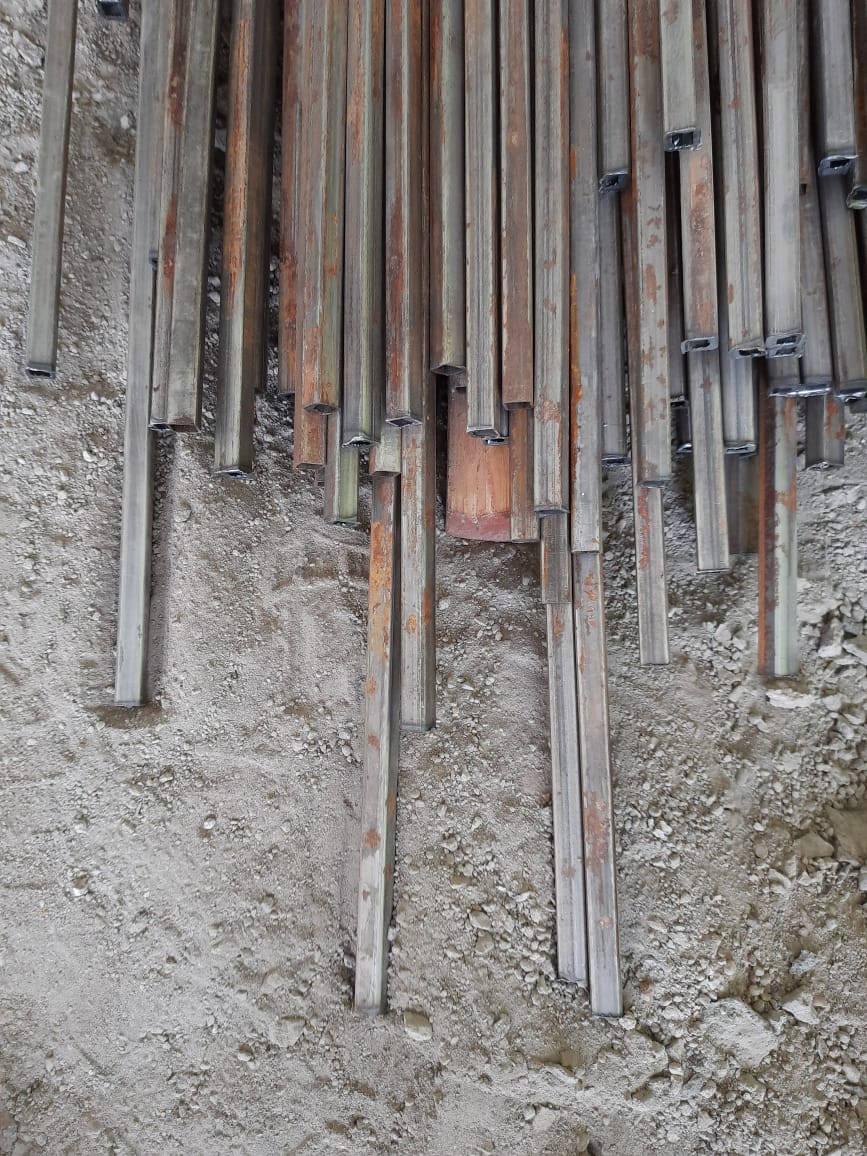

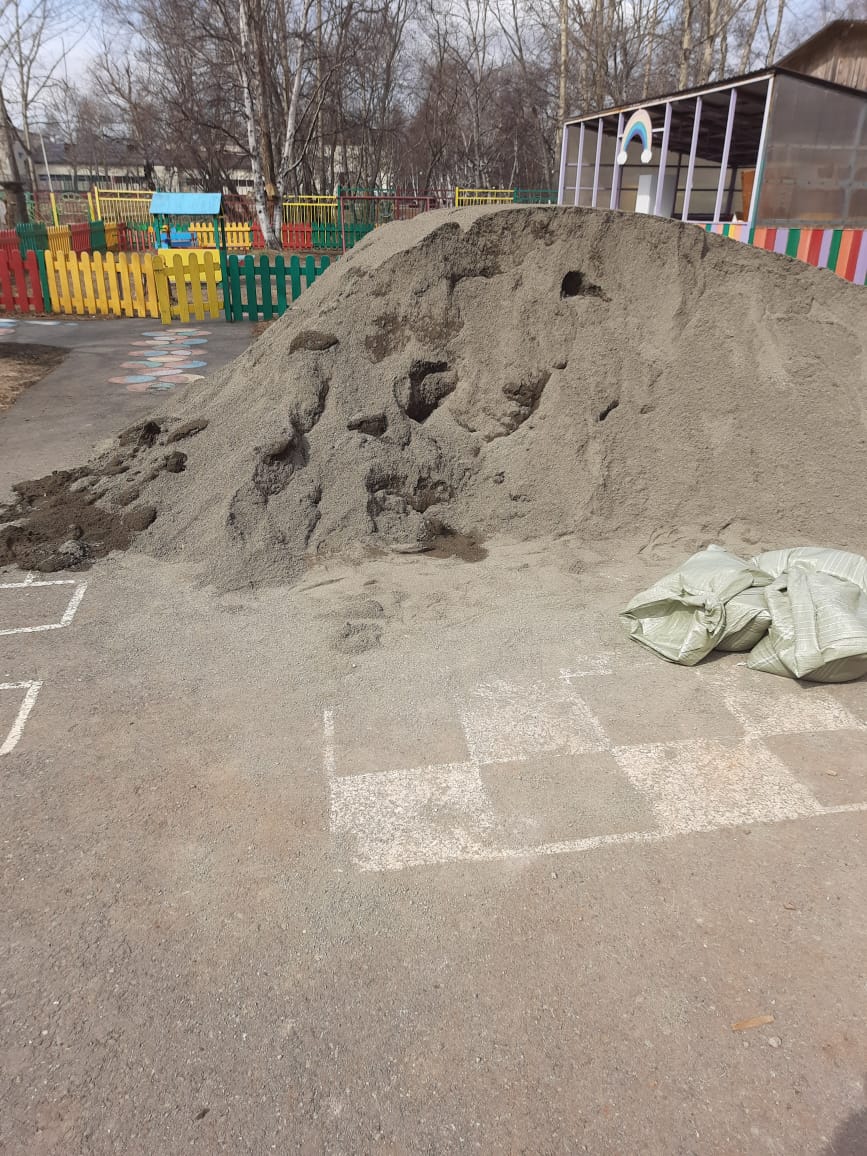

Завезли песок (отсев). Засыпка пола отсевом на 10 см, укладка технониколя, застелили черным целофаном (пленка), и уложили металической армированной сеткой под стяжку. Завезли песок (отсев). Засыпка пола отсевом на 10 см, укладка технониколя, застелили черным целофаном (пленка), и уложили металической армированной сеткой под стяжку.
Ремонтные работы от 25.04.2025г
Разобрали всю конструкцию, т.к получился толстый слой песка. снимают слой песка оставляют 5 см, технониколь 2,5см, дальше так же , застелили черным целофаном (пленка), и уложили металической армированной сеткой под стяжку.
Ход ремонтных работ 26.04.25

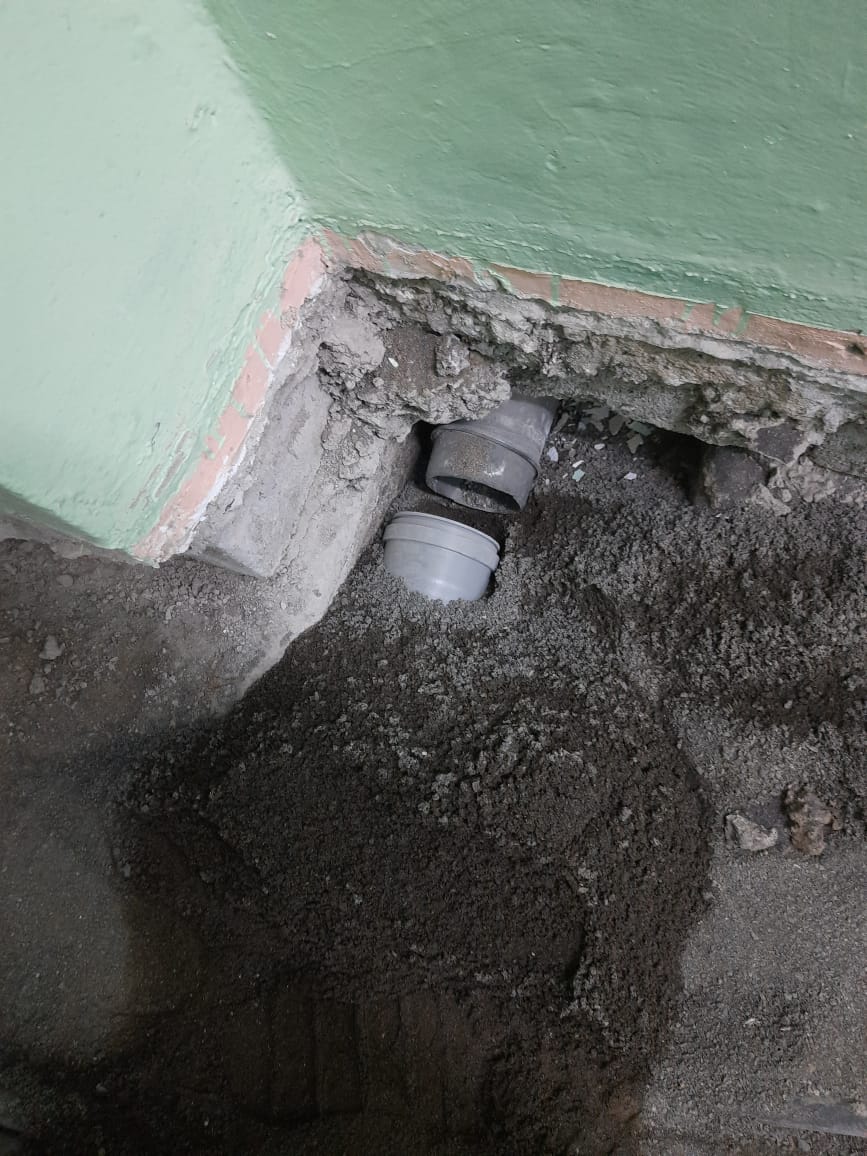

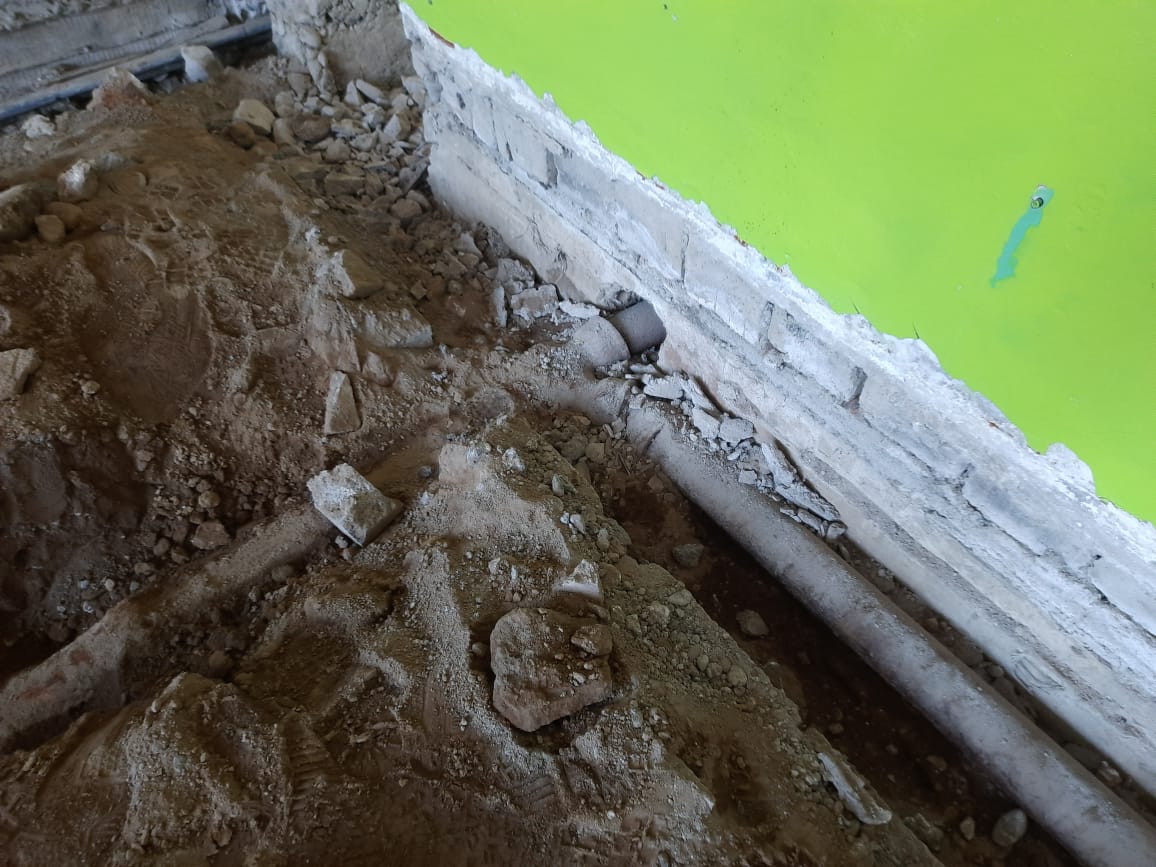

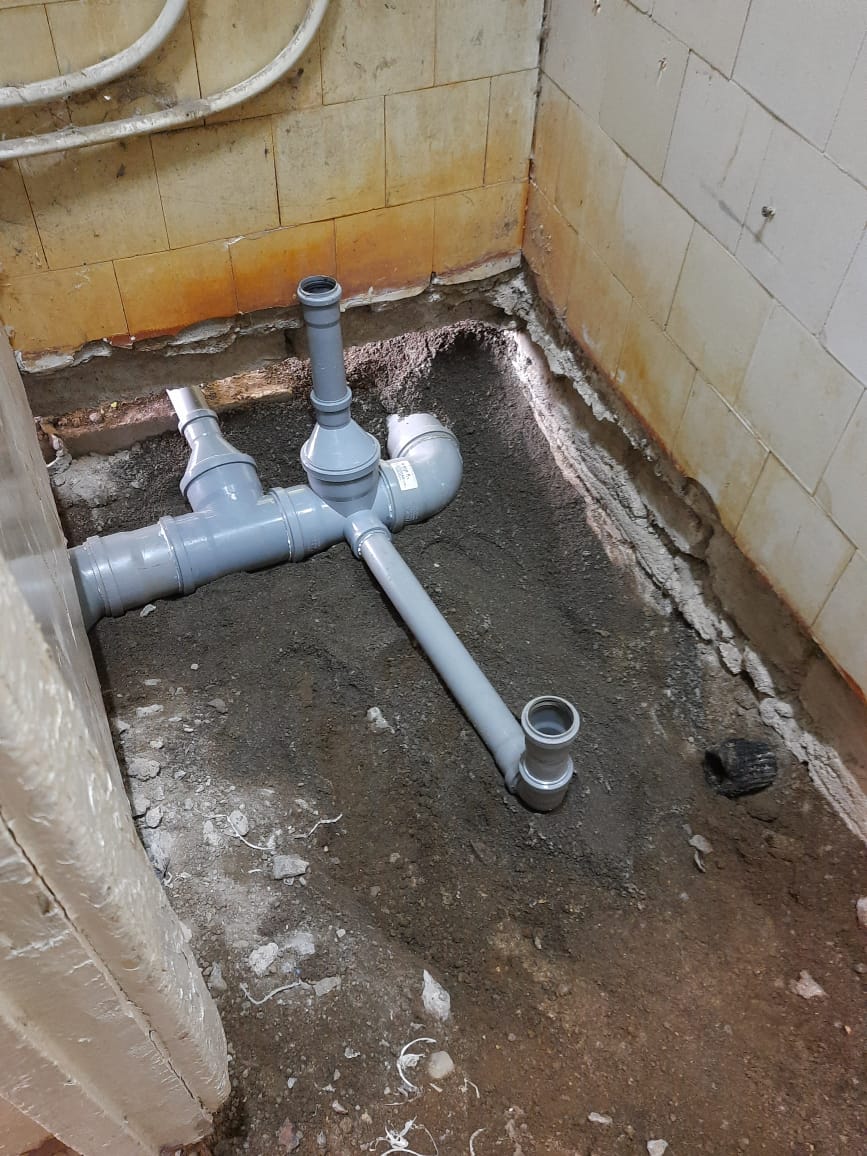

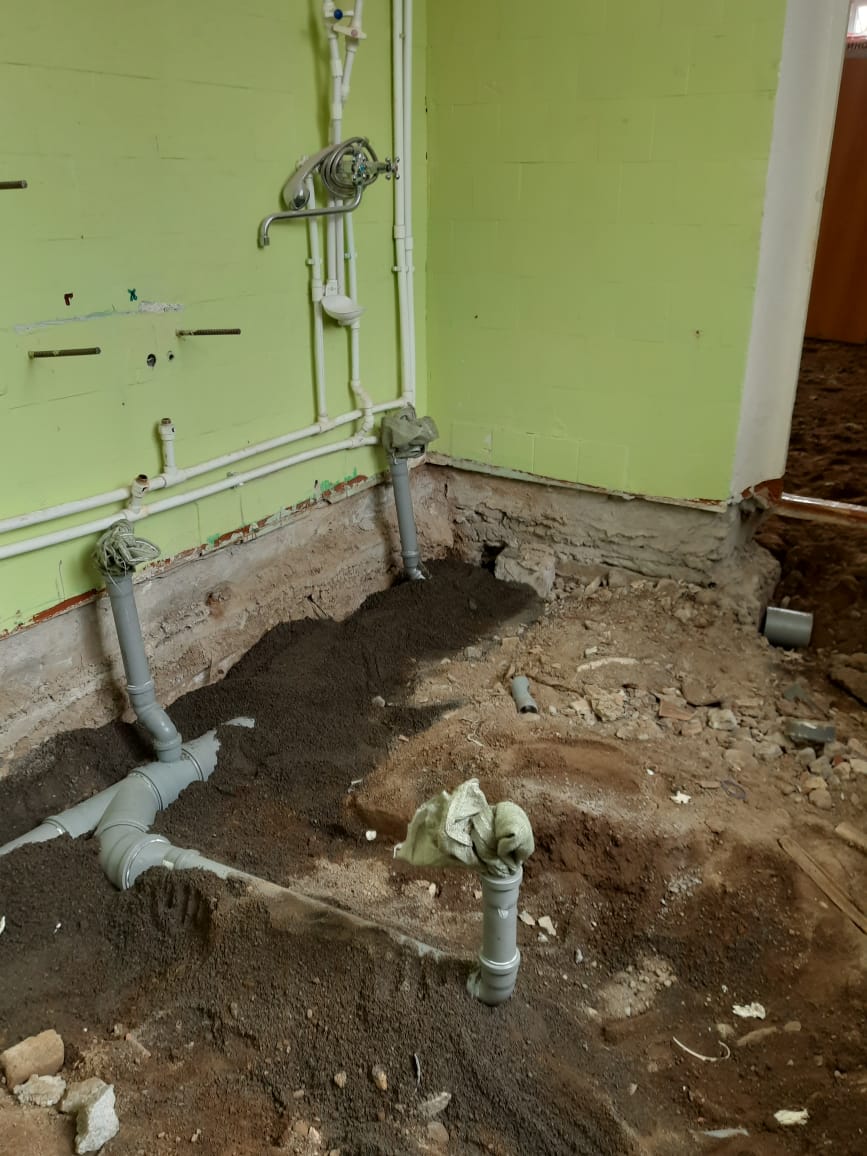

Разводка канализационных труб по 1му этажу (Звездочки (туалет), с прачечной по коридору + психолог к мед.блоку, с пищеблока по коридору в групповую, затем в умывальную гр. Ромашка)
Ремонтные работы 27.04.25

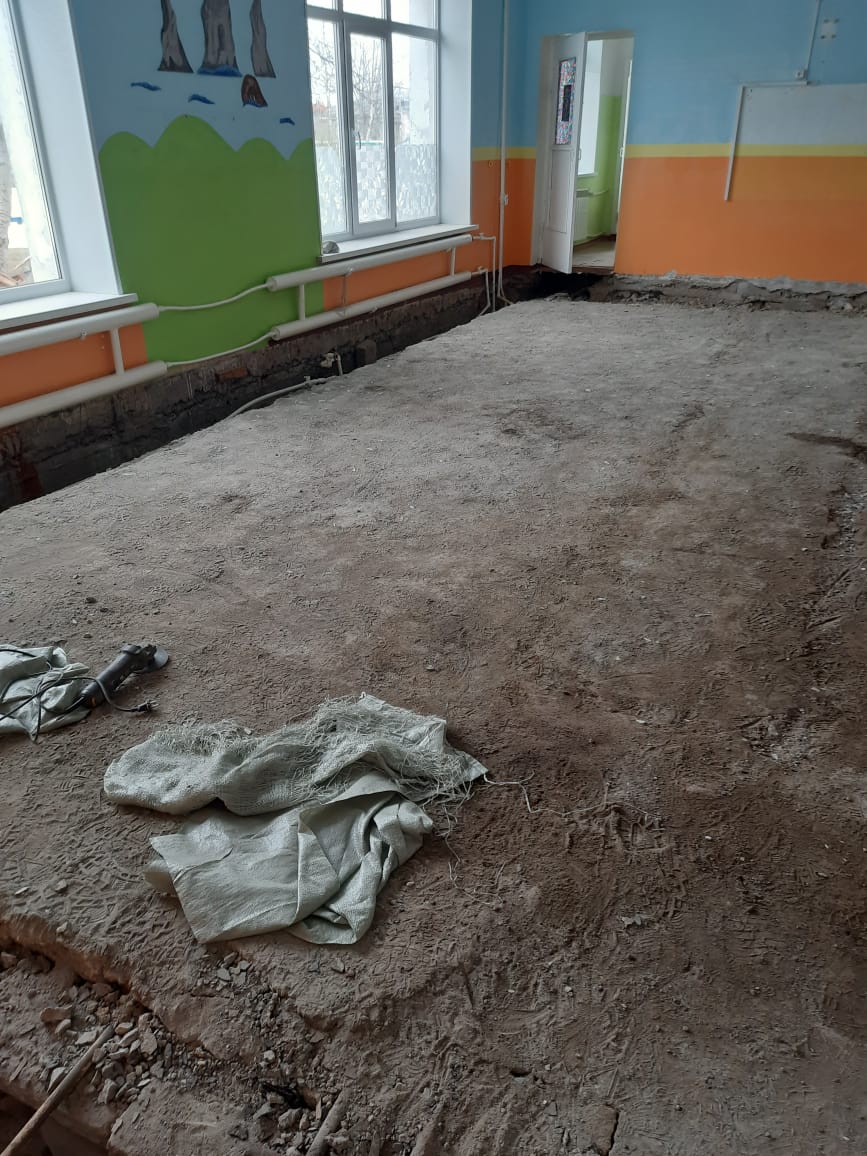

Подготовка полов под стяжку (засыпка отсевом на 5 см, Звездочки - групповая, раздевалка, спальня; )
Ремонтные работы 28.04.25

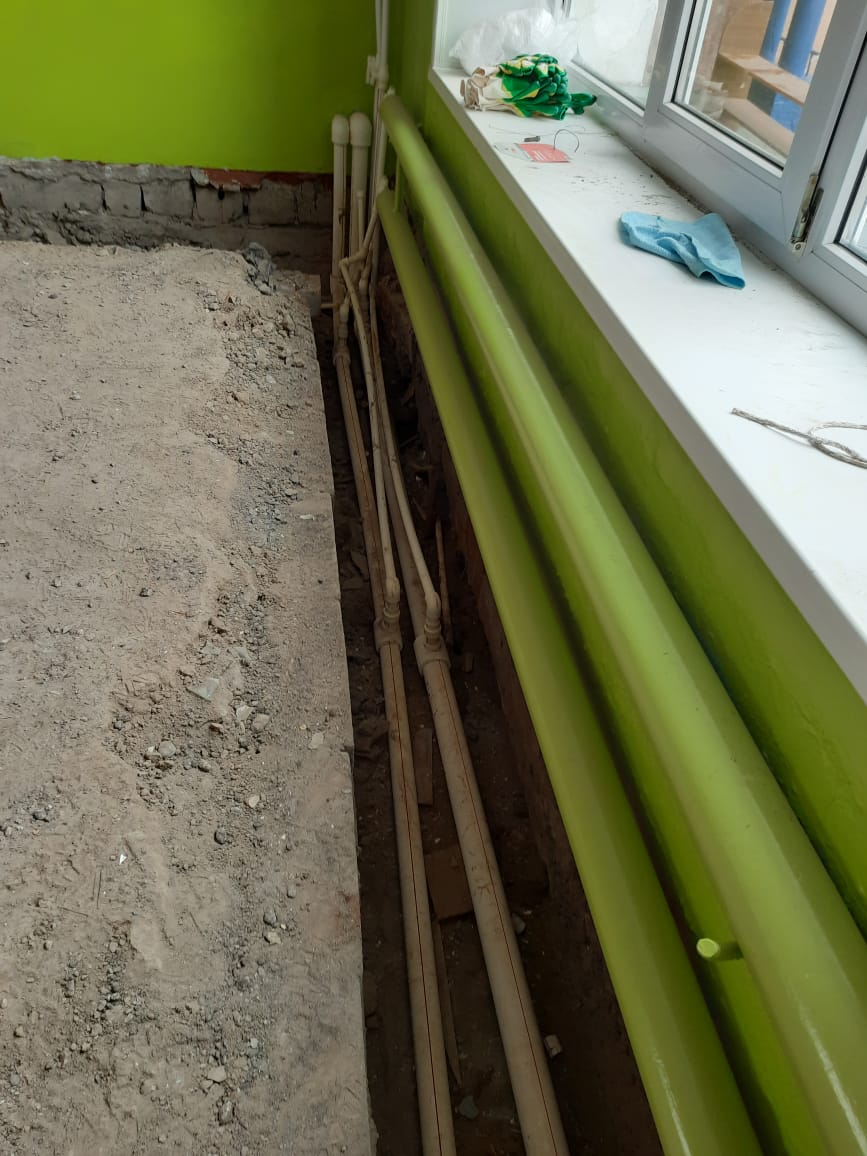

Разводка канализационных труб по 1му этажу (Радуга (туалет, от служебного туалета + душевая+ мойка вдоль стены по группе к туалету и выход через группу на улицу, прокладка "трапа"), Ромашка прокладка "трапа" в умывальнике, Звездочки прокладка "трапа" в туалете)
